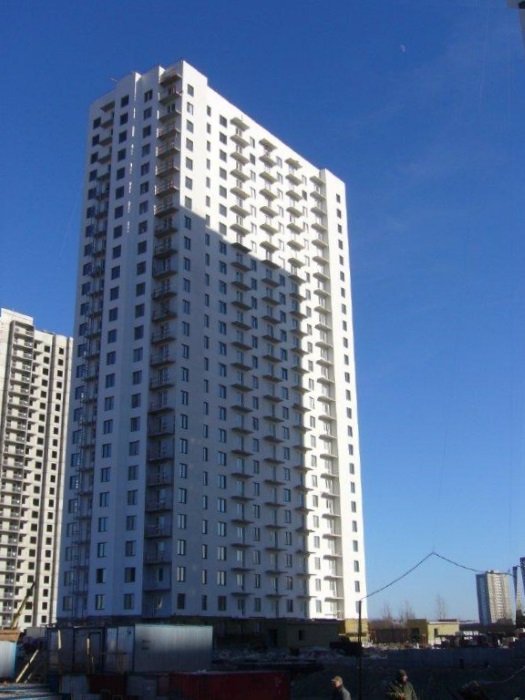

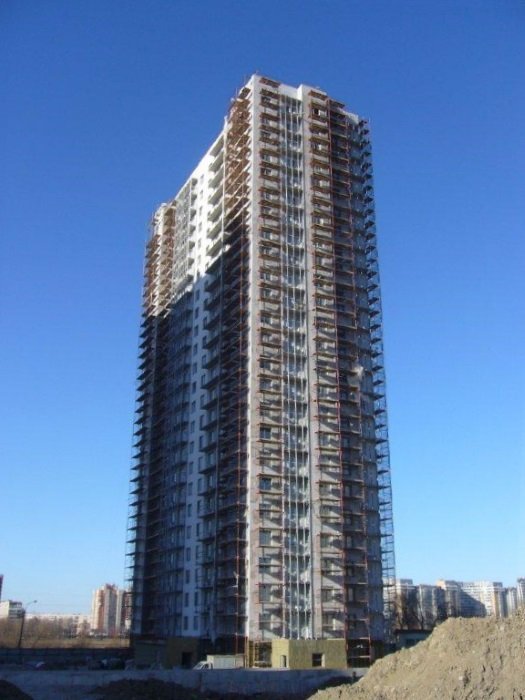

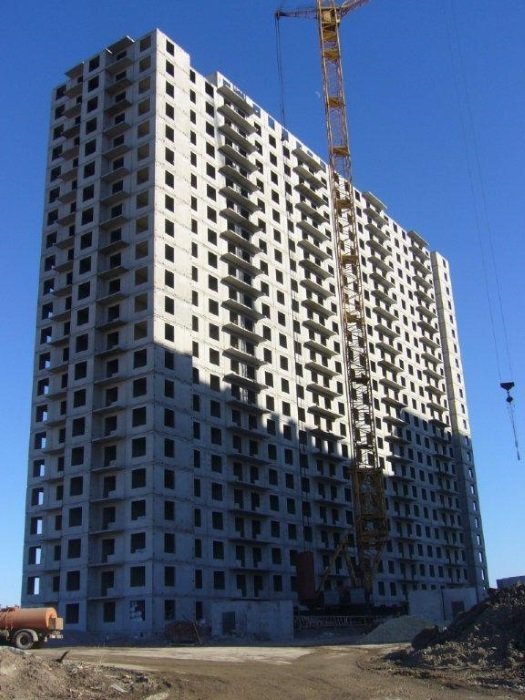

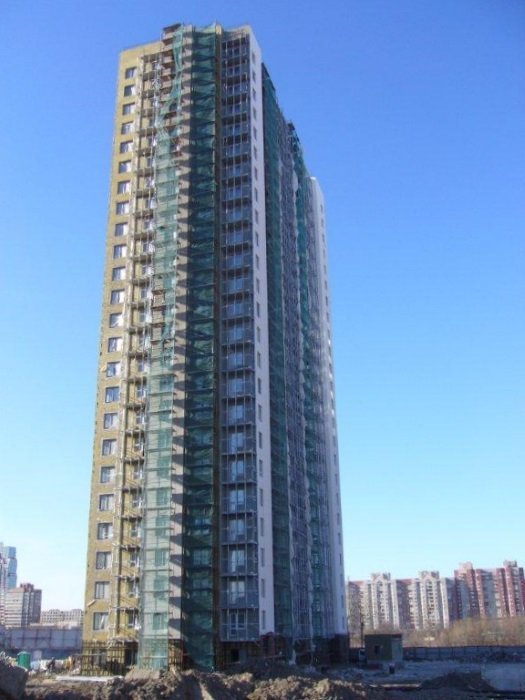

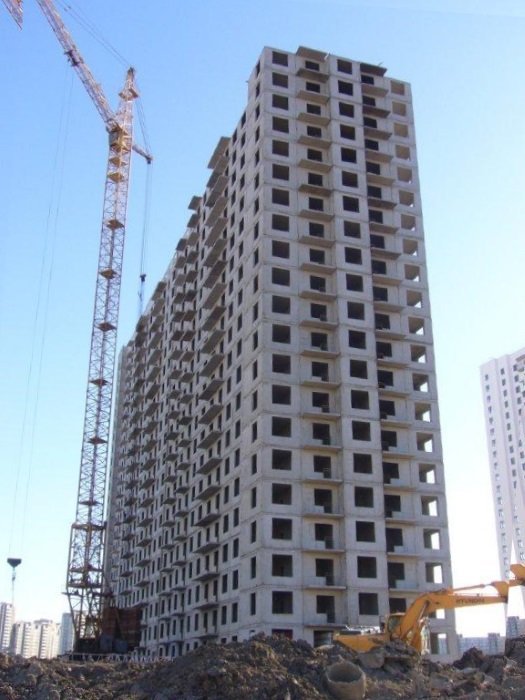

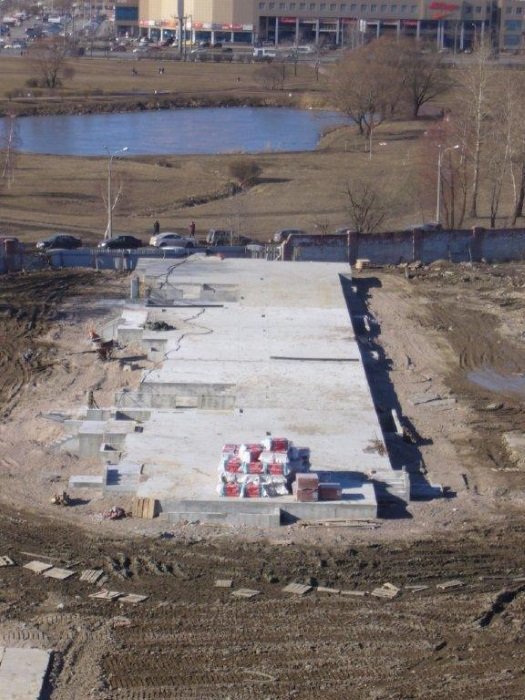

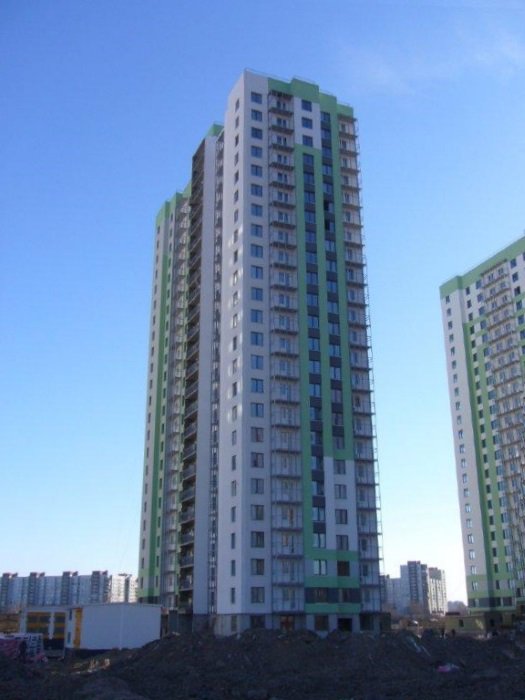

Жилой комплекс
София
Апрель 2015
Онлайн-трансляция

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы — 100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (24 этаж) — 100%
Кровля — 90%
Отделочные работы — 54%
Остекление оконных проемов — 100%
Остекление балконов — 90%
Фасадные работы — 100%
Внутренние сети
Монтаж лифтов — 90%
Сантехнические работы — 79%
Слаботочные системы — 53%
Электромонтажные работы — 63%
Благоустройство и озеленение — 30%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (23 этаж) — 100%
Кровля — 85%
Отделочные работы — 16%
Остекление оконных проемов — 100%
Остекление балконов — 53%
Фасадные работы — 85%
Внутренние сети
Монтаж лифтов — 6%
Сантехнические работы — 45%
Слаботочные системы — 78%
Электромонтажные работы — 77%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (25 этаж) — 100%
Кровля — 61%
Отделочные работы — 19%
Остекление оконных проемов — 98%
Остекление балконов — 25%
Фасадные работы — 56%
Внутренние сети
Монтаж лифтов — 6%
Сантехнические работы — 78%
Слаботочные системы — 52%
Электромонтажные работы — 52%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (24 этаж) — 100%
Кровля — 81%
Отделочные работы — 12%
Остекление оконных проемов — 100%
Остекление балконов — 52%
Фасадные работы — 81%
Внутренние сети
Монтаж лифтов — 6%
Сантехнические работы — 43%
Слаботочные системы — 77%
Электромонтажные работы — 77%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (25 этаж) — 100%
Кровля — 71%
Отделочные работы — 18%
Остекление оконных проемов — 98%
Остекление балконов — 25%
Фасадные работы — 54%
Внутренние сети
Монтаж лифтов — 6%
Сантехнические работы — 78%
Слаботочные системы — 52%
Электромонтажные работы — 52%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы — 100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (25 этаж) — 100%
Кровля — 76%
Отделочные работы — 34%
Остекление оконных проемов — 98%
Остекление балконов — 46%
Фасадные работы — 76%
Внутренние сети
Монтаж лифтов — 6%
Сантехнические работы — 41%
Слаботочные системы — 77%
Электромонтажные работы — 77%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы — 100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (25 этаж) — 100%
Кровля — 76%
Отделочные работы — 28%
Остекление оконных проемов — 98%
Остекление балконов — 46%
Фасадные работы — 75%
Внутренние сети
Монтаж лифтов — 3%
Сантехнические работы — 41%
Слаботочные системы — 77%
Электромонтажные работы — 77%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы — 100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 85%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (21 этаж) — 84%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 100%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (22 этаж) — 86%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы — 100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 90%
