Жилой комплекс
София
Март 2015
Онлайн-трансляция

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%

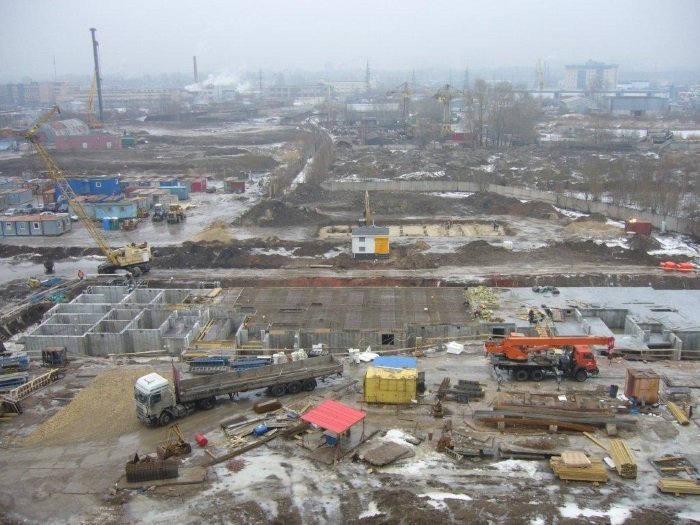

Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%

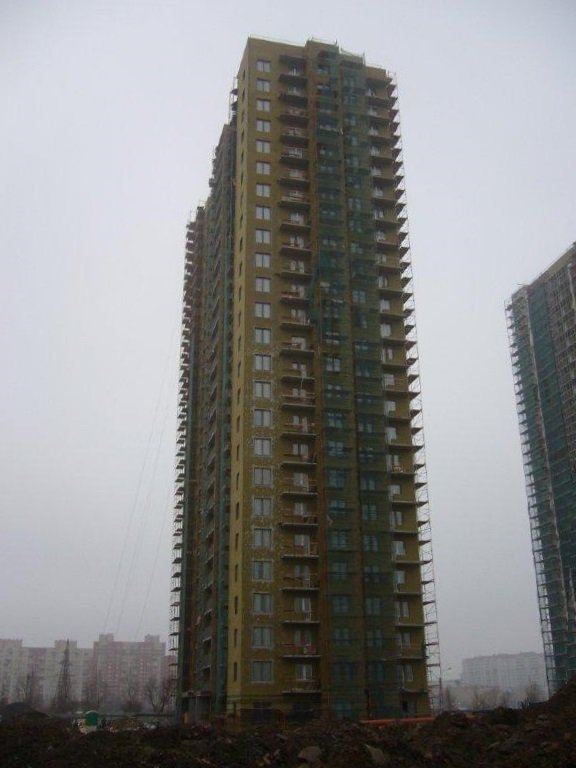

Надземная часть
Коробка — монтаж сборного железобетона (24 этаж) — 100%
Кровля — 90%
Отделочные работы -50%
Остекление оконных проемов — 100%
Остекление балконов — 80%

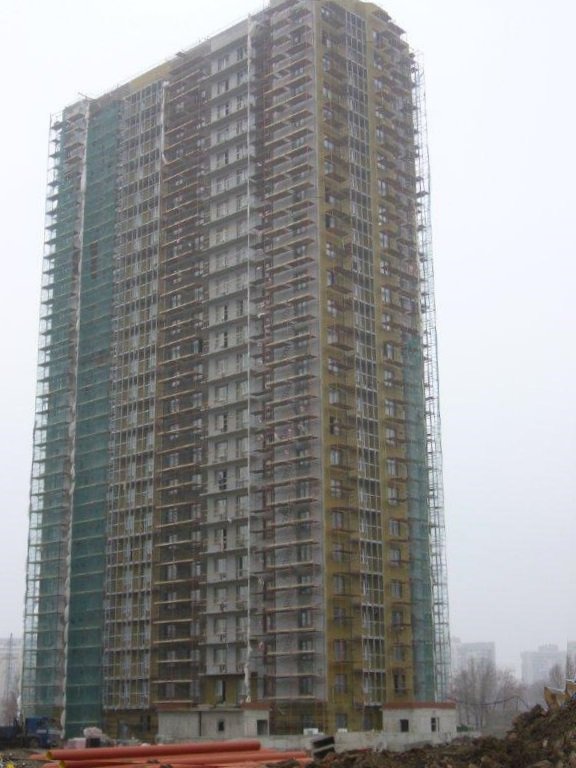

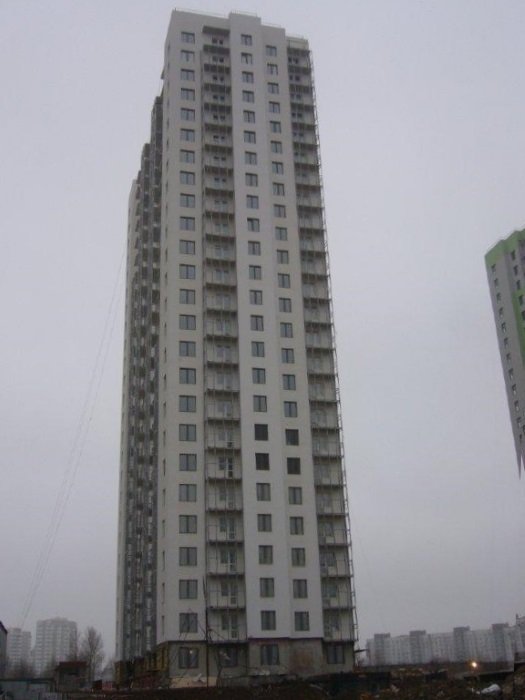

Фасадные работы — 100%
Внутренние сети
Монтаж лифтов — 90%
Сантехнические работы — 75%
Слаботочные системы — 52%
Электромонтажные работы — 62%
Благоустройство — 25%
Наружные сети
Подключение к сетям
— Прокладка наружных сетей водоснабжения — 100%
— Прокладка наружных сетей канализации — 100%
Подключение к источнику теплоснабжения
— Прокладка наружных сетей теплоснабжения — 80%
Подключение к сетям электроснабжения:
— Прокладка кабельных линий 10 и 0,4 кВ — 90%
— Монтаж ТП (РТП) — 100%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (23 этаж) — 100%
Кровля — 80%
Отделочные работы — 12%
Остекление оконных проемов — 100%
Остекление балконов — 49%
Фасадные работы — 85%
Внутренние сети
Монтаж лифтов — 1%
Сантехнические работы — 40%
Слаботочные системы — 75%
Электромонтажные работы — 75%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%

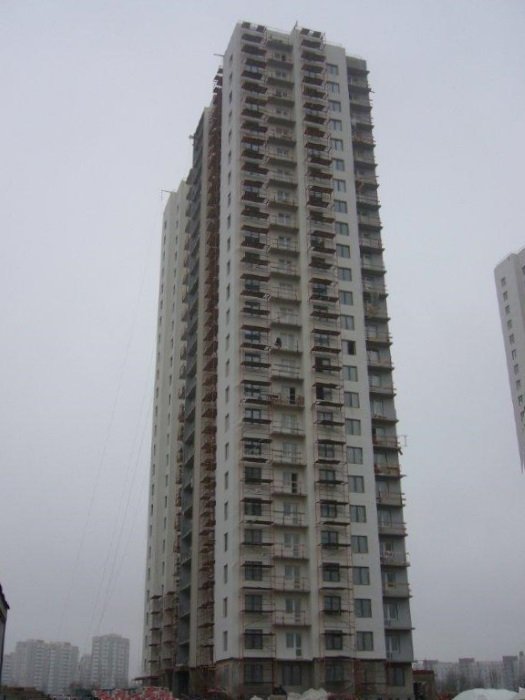

Надземная часть
Коробка — монтаж сборного железобетона (25 этаж) — 100%
Кровля — 55%
Отделочные работы — 14%
Остекление оконных проемов — 97%
Фасадные работы — 49%
Внутренние сети
Монтаж лифтов — 1%
Сантехнические работы — 75%
Слаботочные системы — 49%
Электромонтажные работы — 49%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%

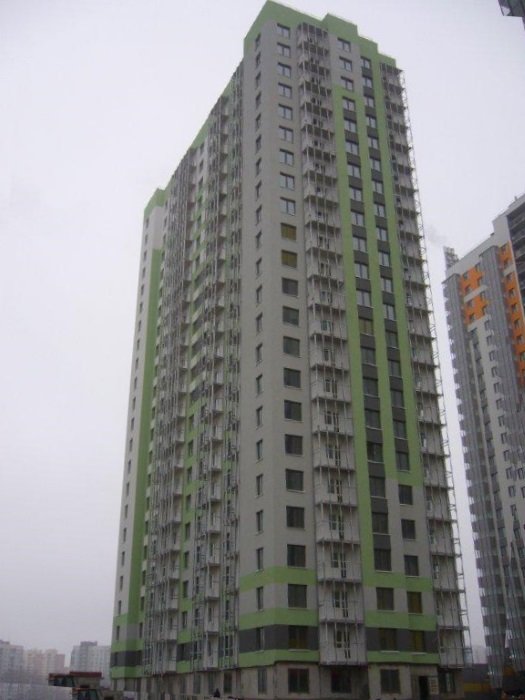

Надземная часть
Коробка — монтаж сборного железобетона (24 этаж) — 100%
Кровля — 80%
Отделочные работы — 10%
Остекление оконных проемов — 100%
Остекление балконов -49%
Фасадные работы — 81%
Внутренние сети
Монтаж лифтов — 1%
Сантехнические работы — 40%
Слаботочные системы — 75%
Электромонтажные работы — 75%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%

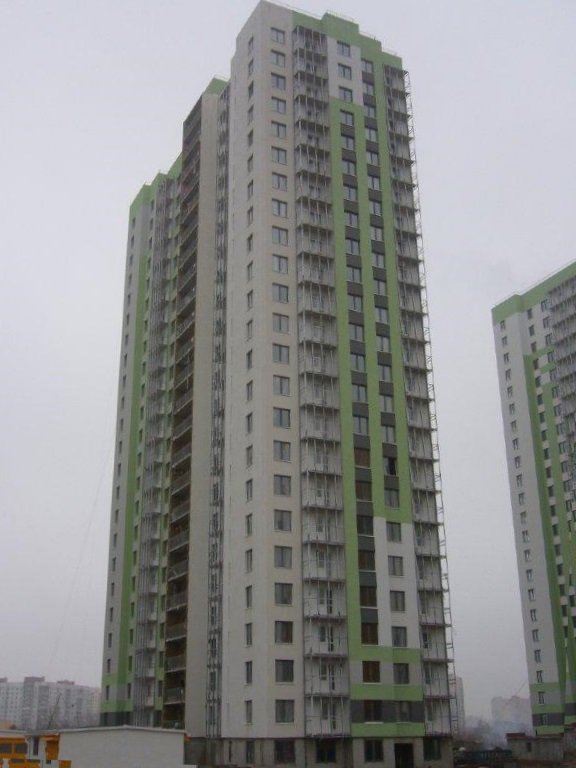

Надземная часть
Коробка — монтаж сборного железобетона (25 этаж) — 100%
Кровля — 64%
Отделочные работы — 14%
Остекление оконных проемов — 97%
Фасадные работы — 49%
Внутренние сети
Монтаж лифтов — 1%
Сантехнические работы — 75%
Слаботочные системы — 49%
Электромонтажные работы — 49%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы — 100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 100%

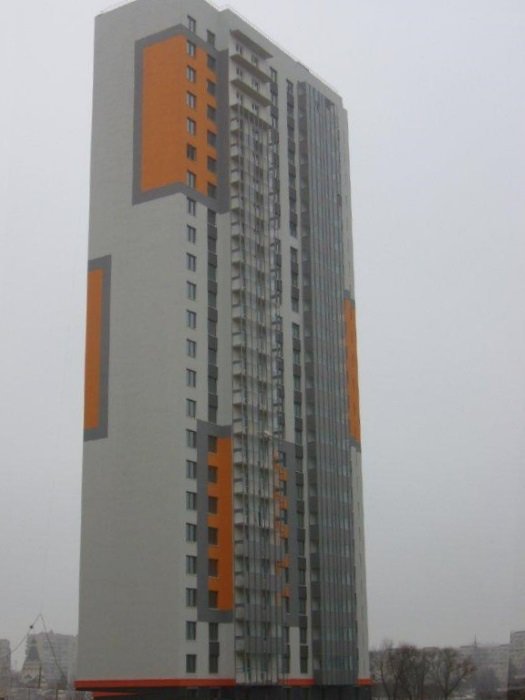

Надземная часть
Коробка — монтаж сборного железобетона (25 этаж) — 100%
Кровля — 75%
Отделочные работы — 30%
Остекление оконных проемов — 98%
Остекление балконов — 45%
Фасадные работы — 75%
Внутренние сети
Сантехнические работы — 38%
Слаботочные системы — 75%
Электромонтажные работы — 75%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы — 100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (25 этаж) — 100%
Кровля — 75%
Отделочные работы — 25%
Остекление оконных проемов — 98%
Фасадные работы — 75%
Внутренние сети
Сантехнические работы — 39%
Слаботочные системы — 75%
Электромонтажные работы — 75%

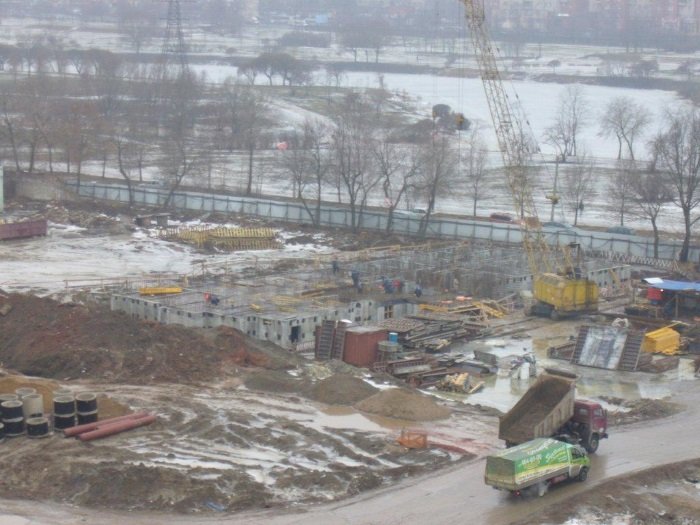

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы — 100%
Свайное основание — 100%
Монолитный ростверк — 100%

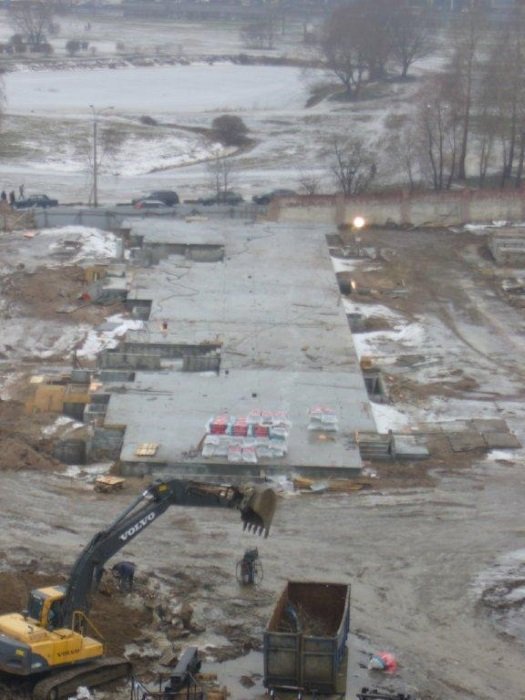

Устройство цокольного этажа/подвала — 70%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 100%

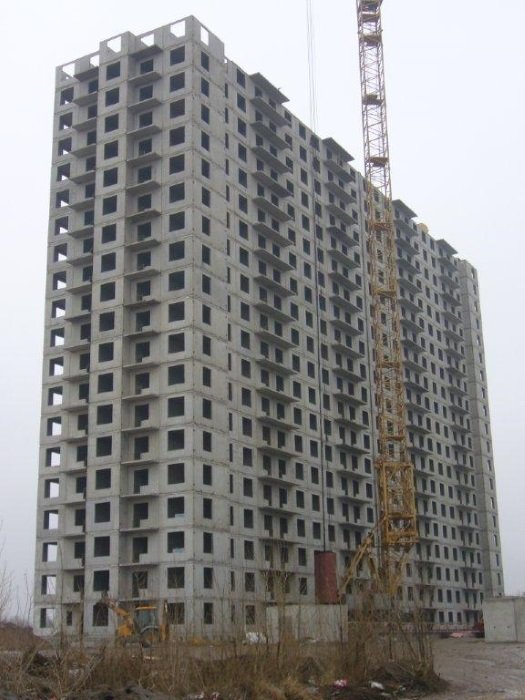

Надземная часть

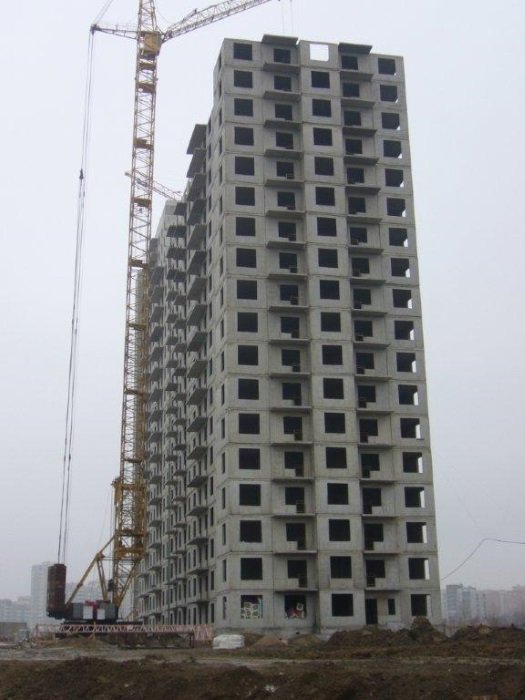

Коробка — монтаж сборного железобетона (18 этаж) — 68%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 98%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (20 этаж) — 70%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы — 100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 35%
