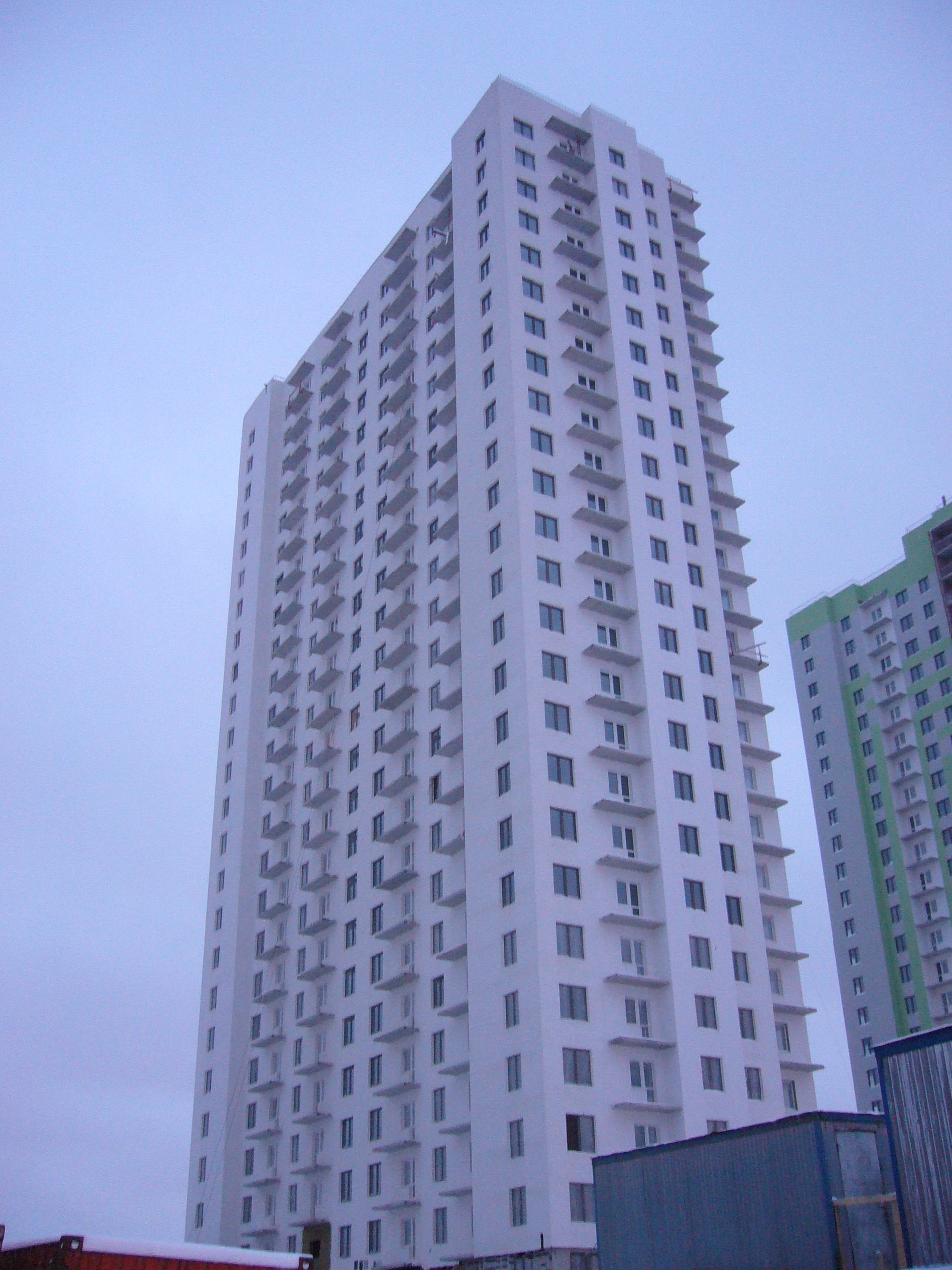

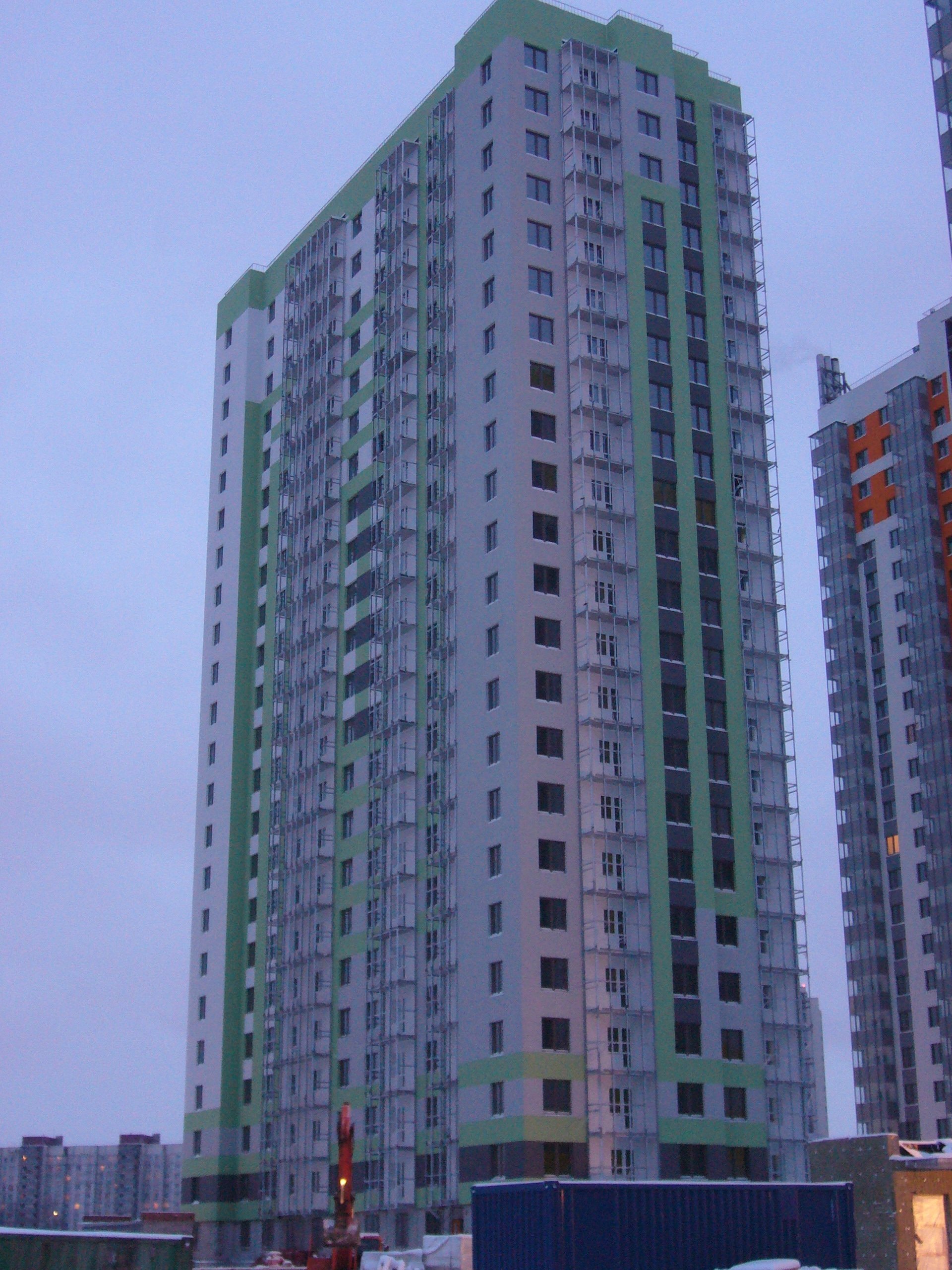

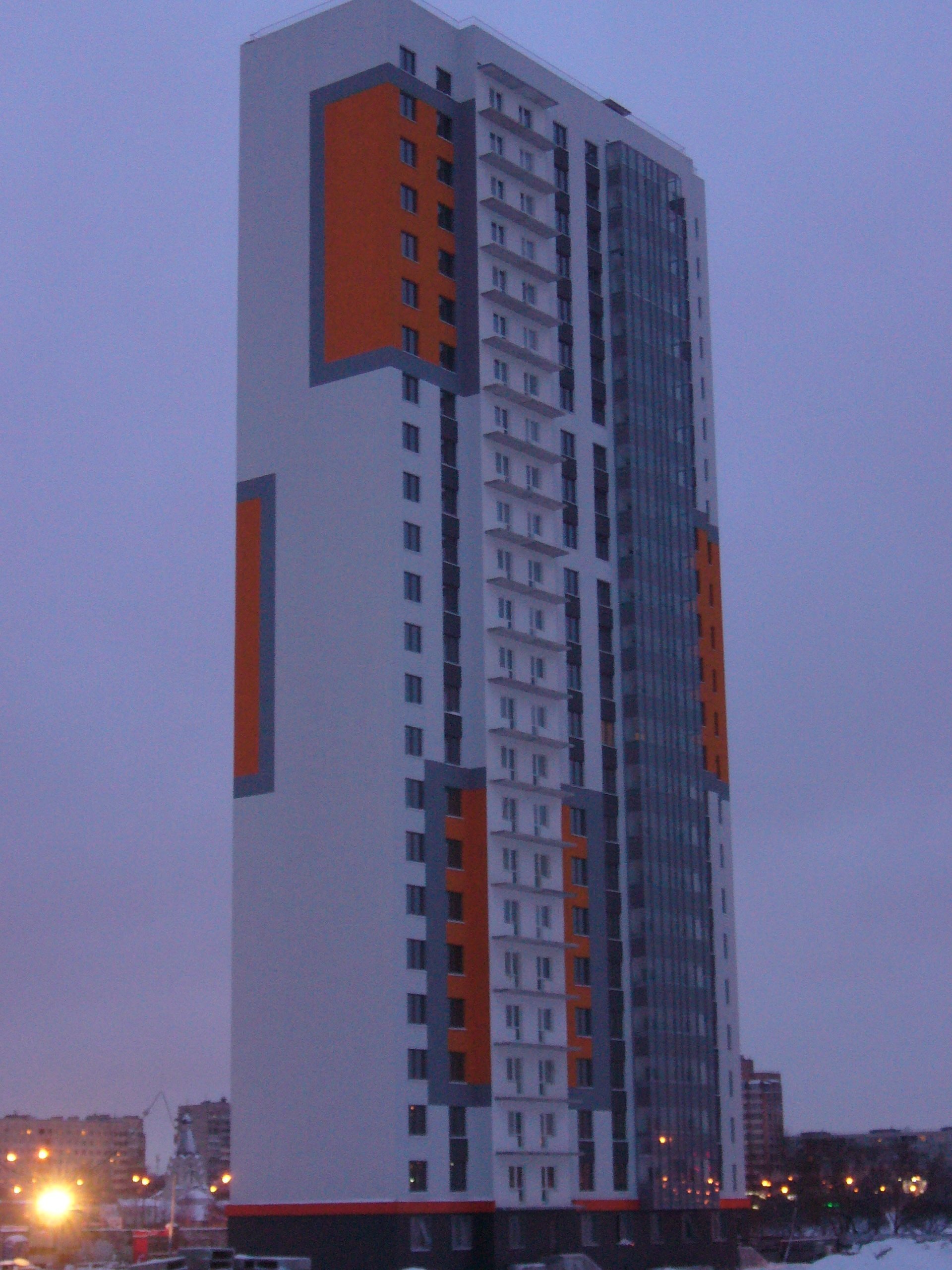

Жилой комплекс
София
Январь 2015
Онлайн-трансляция

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы —100%
Свайное основание — 100%
Монолитный ростверк —100%
Устройство цокольного этажа/подвала — 100%
Надземная часть

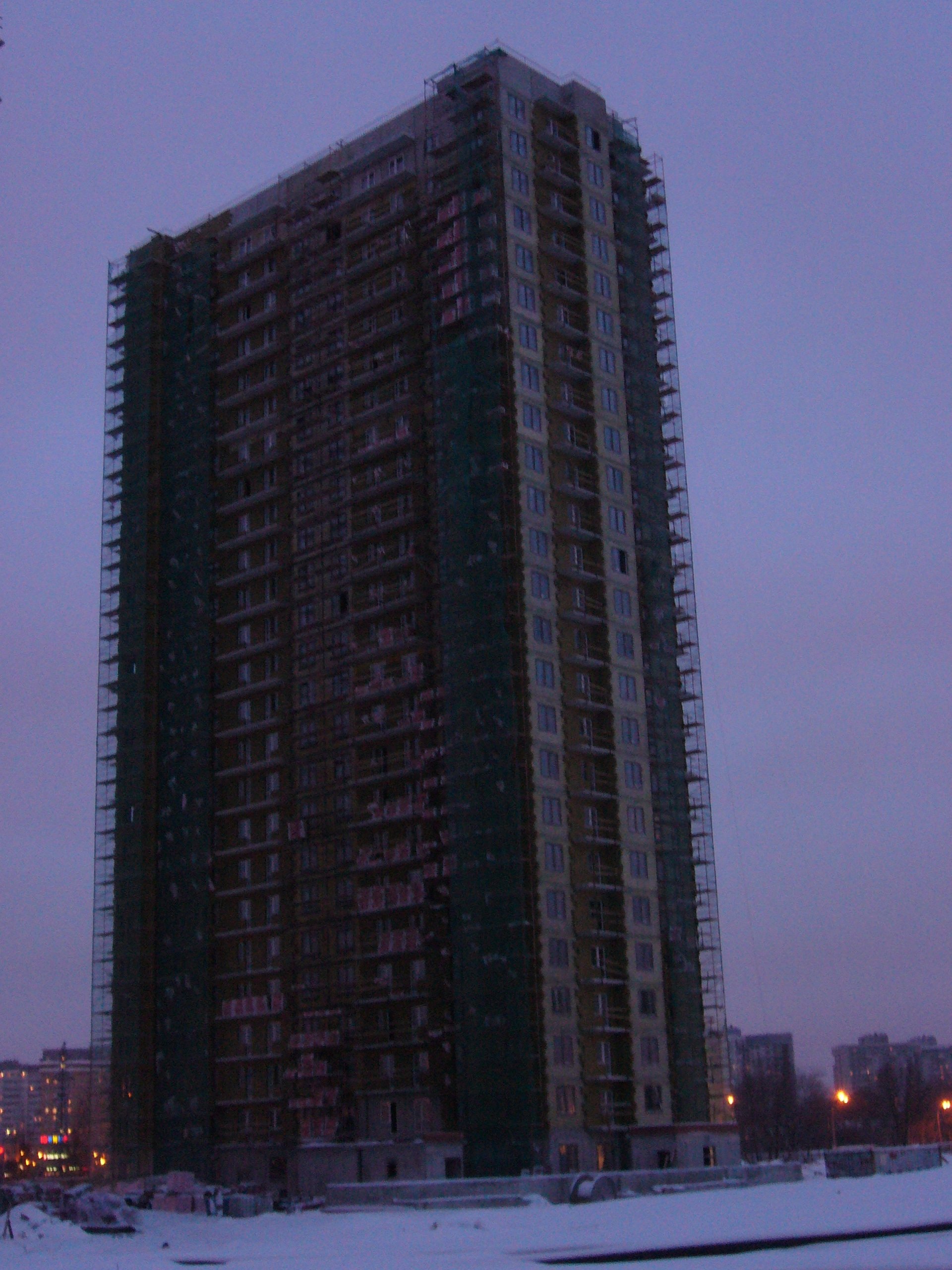

Коробка — монтаж сборного железобетона (24 этаж) — 100%
Кровля — 90%

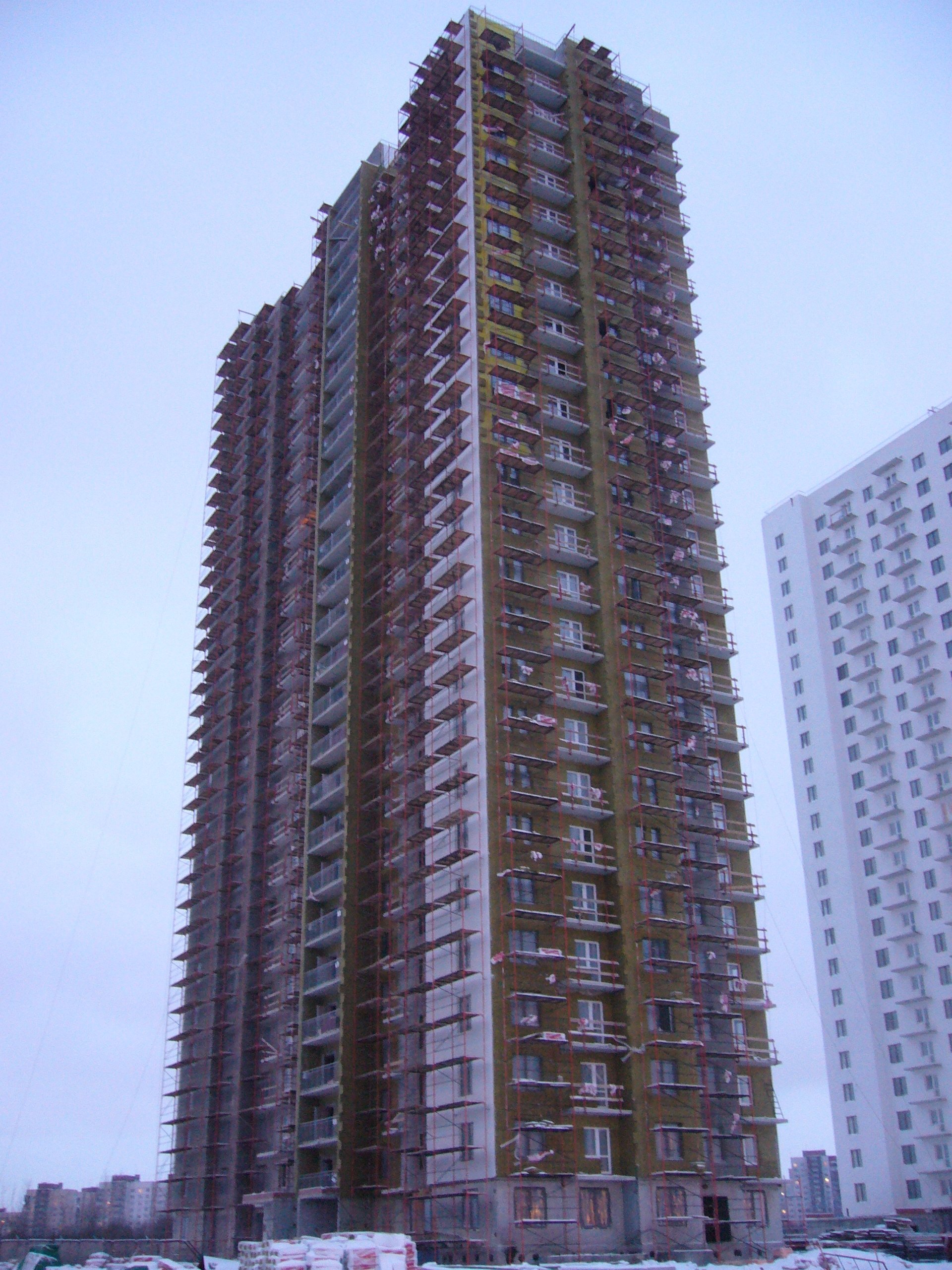

Отделочные работы — 48%
Остекление оконных проемов — 97%
Остекление балконов — 73%
Фасадные работы — 99%
Внутренние сети
Монтаж лифтов — 90%
Сантехнические работы — 71%
Слаботочные системы — 52%
Электромонтажные работы — 62%
Благоустройство — 25%
Наружные сети
Подключение к сетям в/к:
— Прокладка наружных сетей водоснабжения — 100%
— Прокладка наружных сетей канализации — 100%
6.2. Подключение к источнику теплоснабжения
— Прокладка наружных сетей теплоснабжения — 80%
Подключение к сетям электроснабжения:
— Прокладка кабельных линий 10 и 0,4 кВ — 90%
— Монтаж ТП (РТП) — 100%
Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы —100%
Свайное основание — 100%
Монолитный ростверк —100%
Устройство цокольного этажа/подвала — 100%

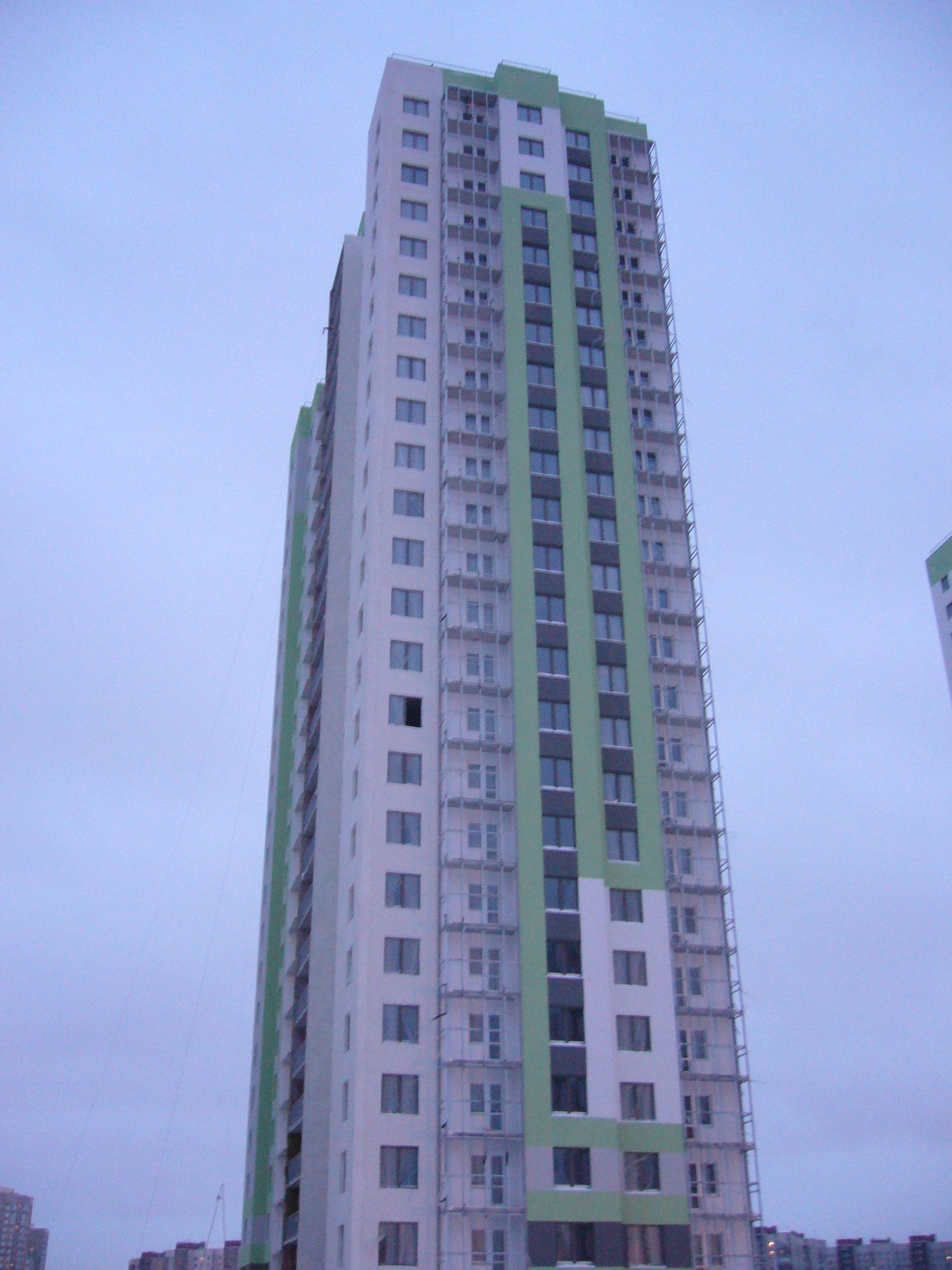

Надземная часть

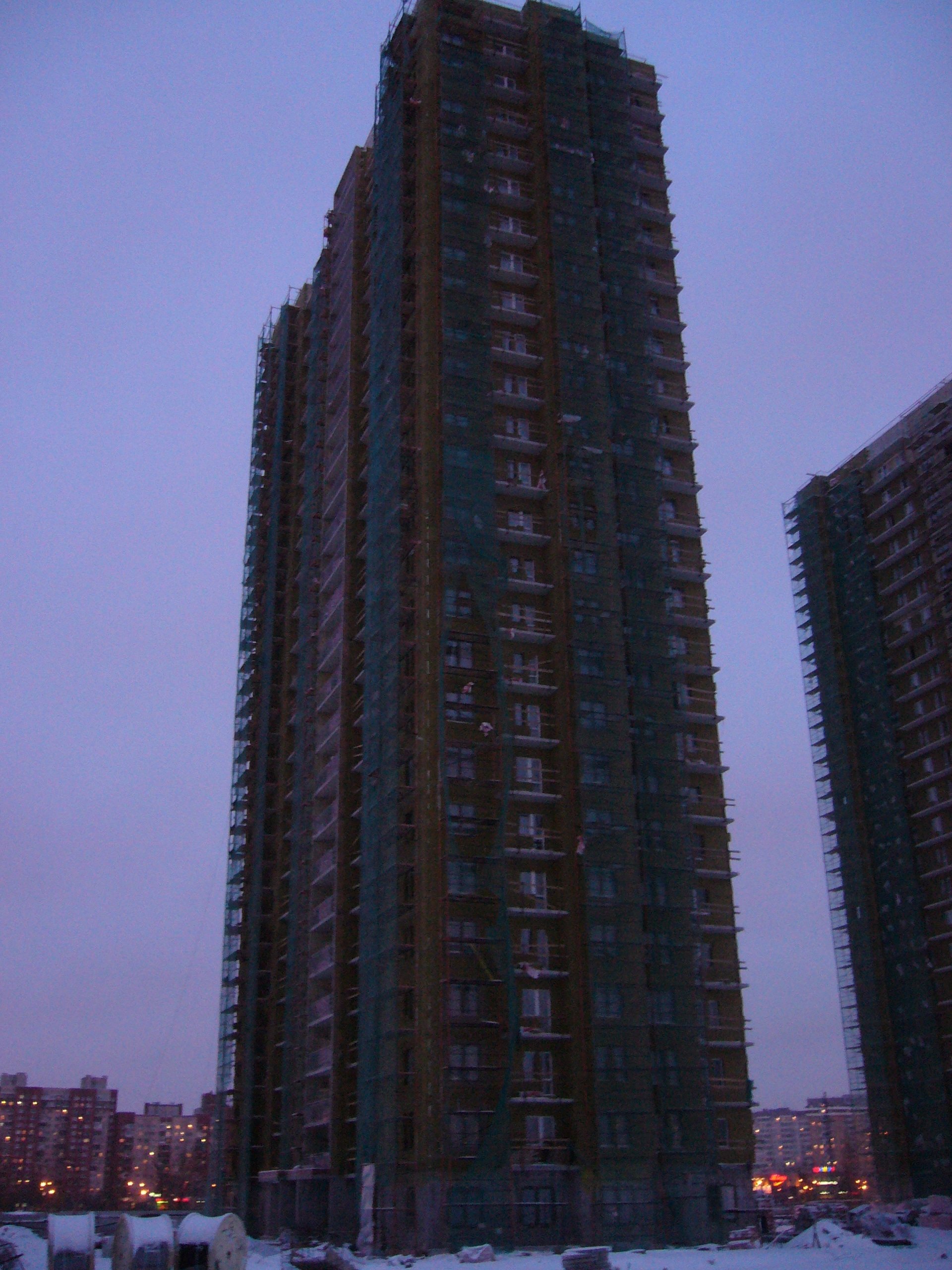

Коробка — монтаж сборного железобетона (23 этаж) — 100%
Кровля — 80%
Отделочные работы — 10%
Остекление оконных проемов — 100%
Остекление балконов — 25%
Фасадные работы — 83%
Внутренние сети
Сантехнические работы — 32%
Слаботочные системы — 5%
Электромонтажные работы — 4%
Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы —100%
Свайное основание — 100%
Монолитный ростверк —100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (25 этаж) — 100%
Кровля — 52%
Отделочные работы — 8%
Остекление оконных проемов — 90%
Фасадные работы — 25%
Внутренние сети
Сантехнические работы — 30%
слаботочные системы — 4%
Электромонтажные работы — 6%
Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы —100%
Свайное основание — 100%
Монолитный ростверк —100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (24 этаж) — 100%
Кровля — 80%
Отделочные работы — 8%
Остекление оконных проемов — 100%
Остекление балконов — 25%
Фасадные работы — 80%
Внутренние сети
Сантехнические работы — 30%
Слаботочные системы — 10%
Электромонтажные работы — 10%
Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы —100%
Свайное основание — 100%
Монолитный ростверк —100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (25 этаж) — 100%
Кровля — 62%
Отделочные работы — 9%
Остекление оконных проемов — 85%
Фасадные работы — 25%
Внутренние сети
Сантехнические работы — 30%
Слаботочные системы — 3%
Электромонтажные работы — 5%
Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы — 100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (25 этаж) — 100%
Кровля — 70%
Отделочные работы — 11%
Остекление оконных проемов — 98%
Фасадные работы — 70%
Внутренние сети
Сантехнические работы — 25%
Слаботочные системы — 10%
Электромонтажные работы — 10%
Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы — 100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (25 этаж) — 100%
Кровля — 67%
Отделочные работы — 12%
Остекление оконных проемов — 80%
Фасадные работы — 45%
Внутренние сети
Сантехнические работы — 25%
Слаботочные системы — 10%
Электромонтажные работы — 10%
Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы — 100%
Свайное основание — 100%
Монолитный ростверк — 100%

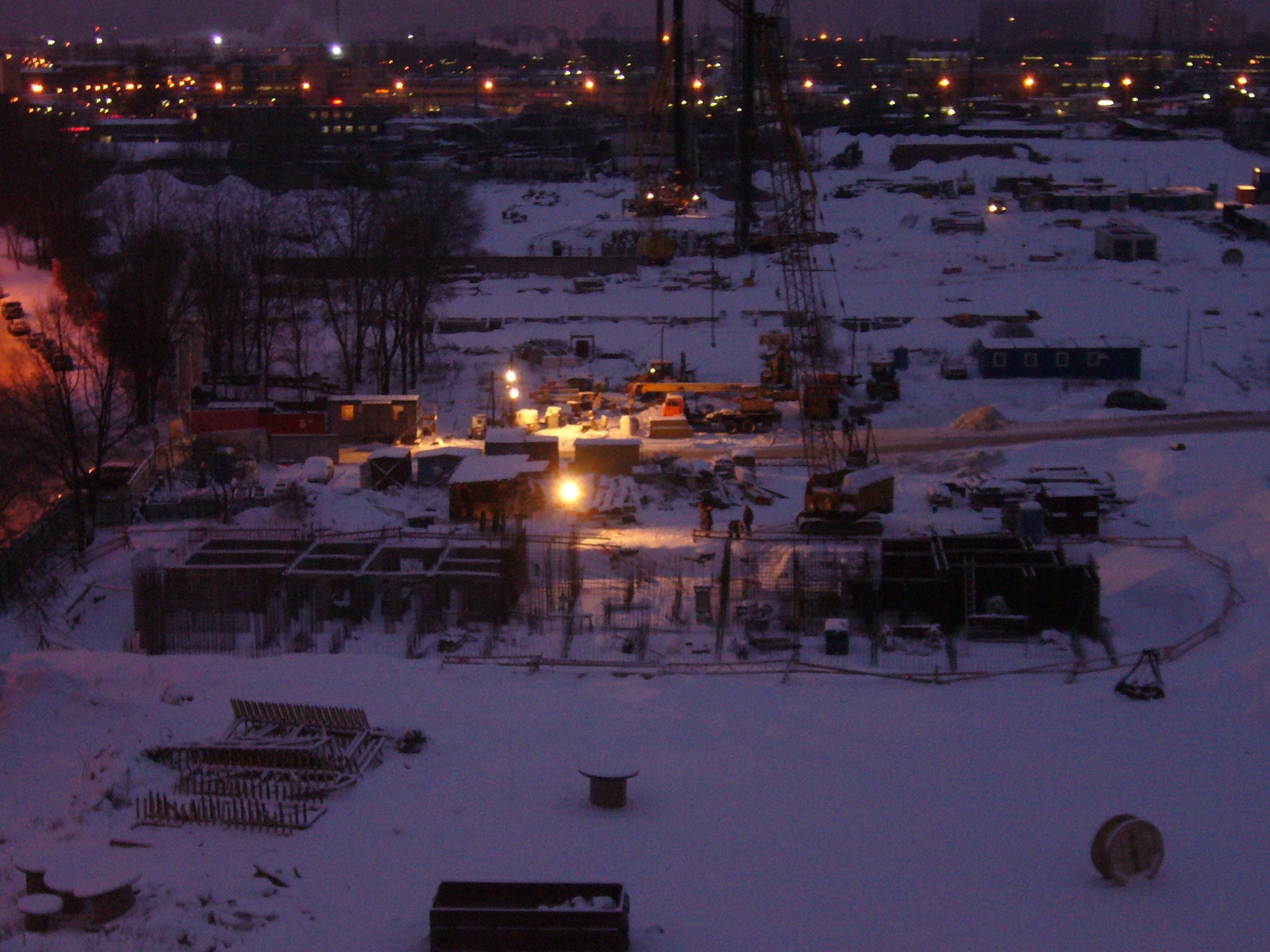

Устройство цокольного этажа/подвала — 7%

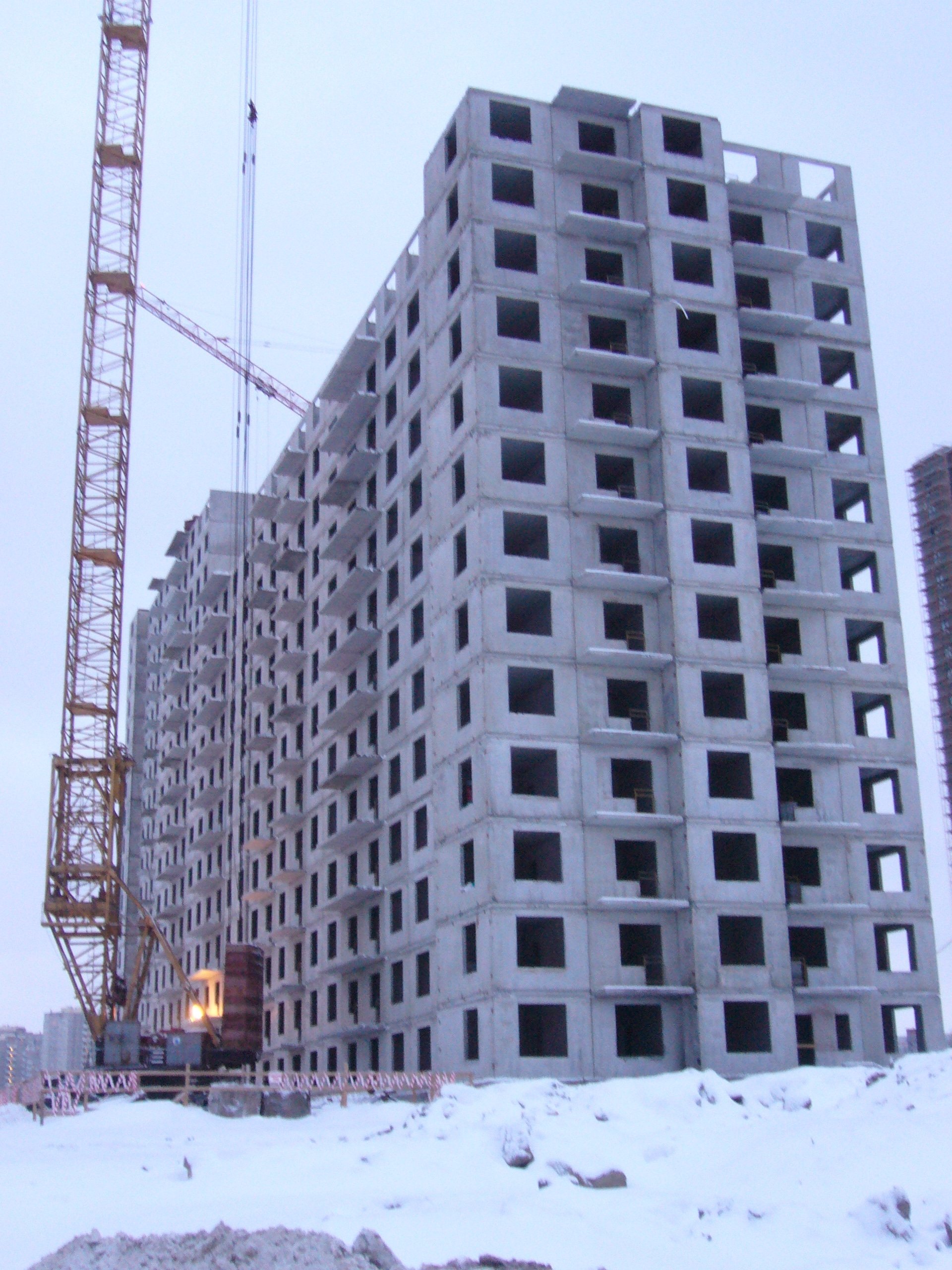

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы —100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (13 этаж) — 52%

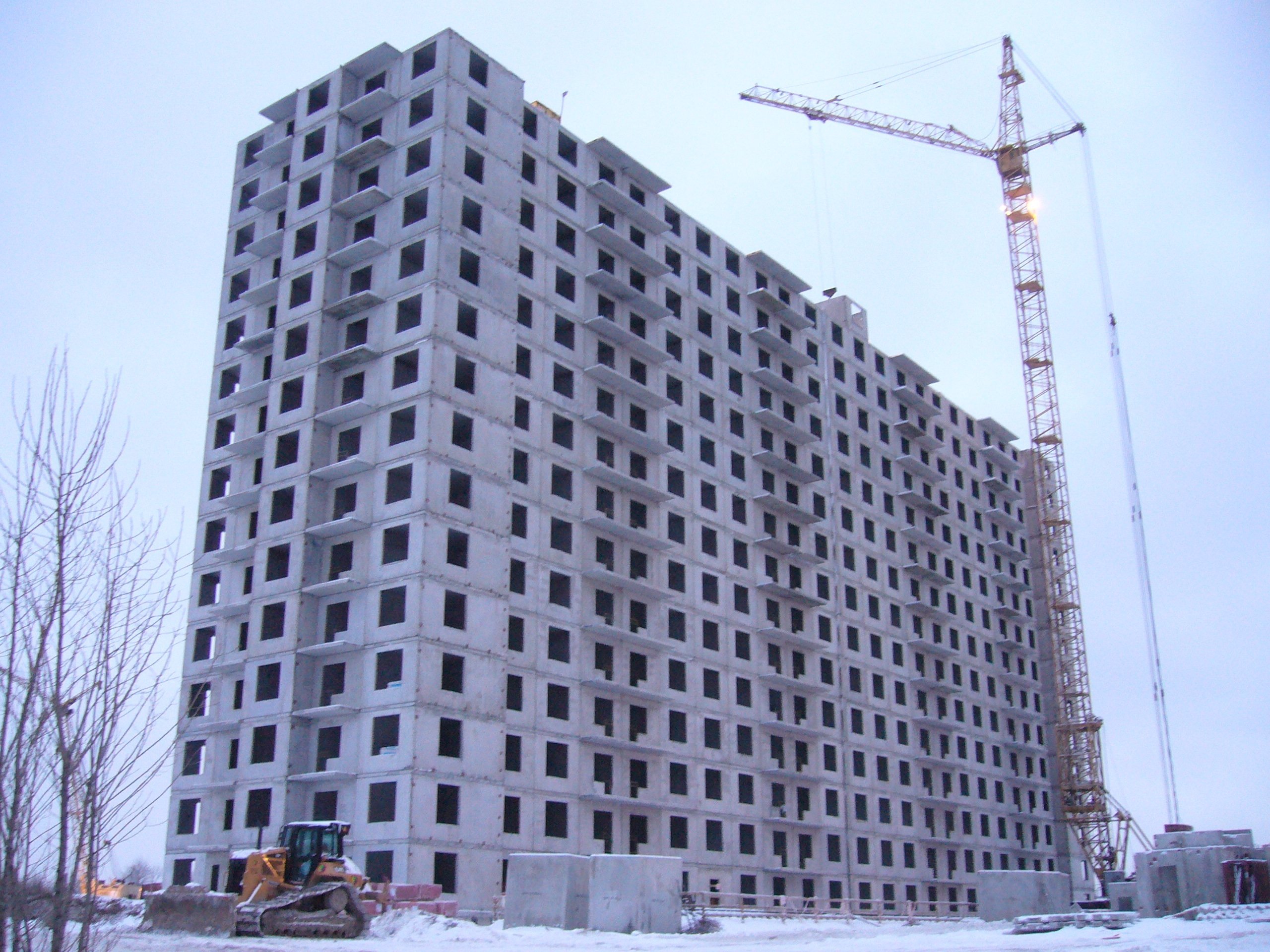

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы —100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 95%
Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы —100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (15 этаж) — 56%
