Декабрь 2014
Онлайн-трансляция

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%

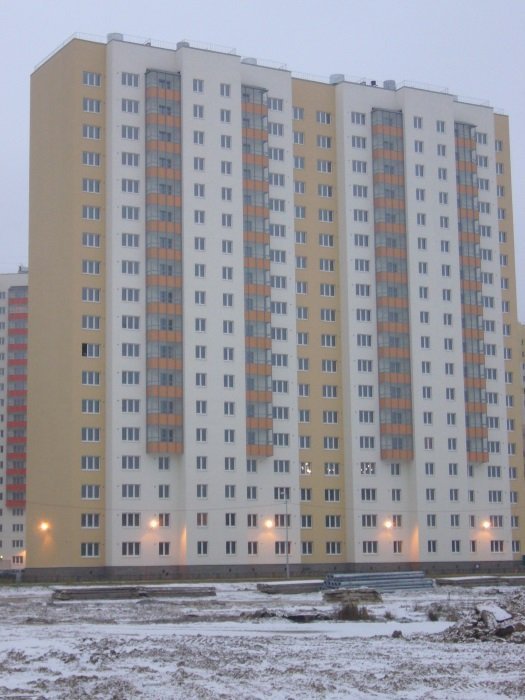

Надземная часть

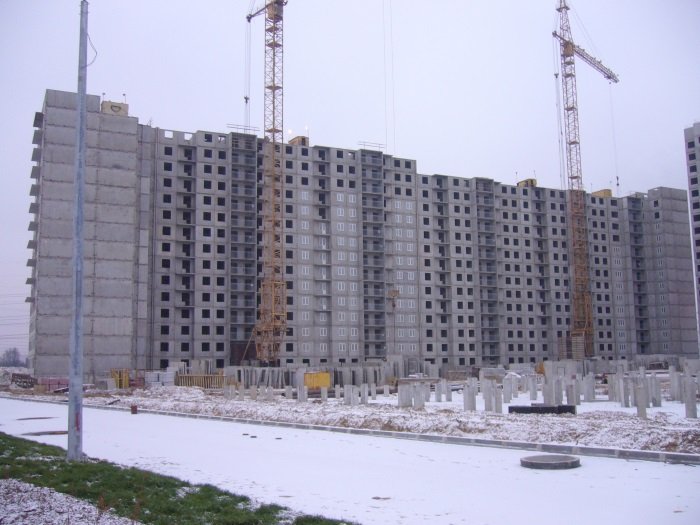

Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 24%
Остекление оконных проемов — 99%
Остекление балконов — 30%
Фасадные работы — 80%
Внутренние сети
Монтаж лифтов — 48%
Сантехнические работы — 55%
Слаботочные системы — 28%
Электромонтажные работы — 33%
Наружные сети
Подключение к сетям теплоснабжения — 100%
Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%

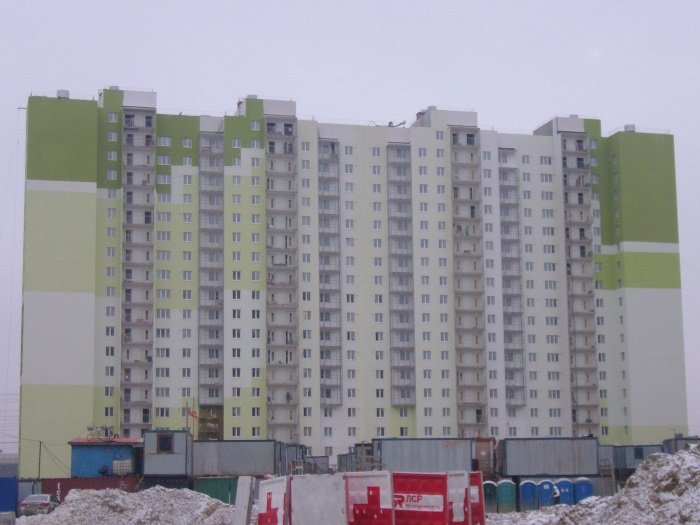

Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%

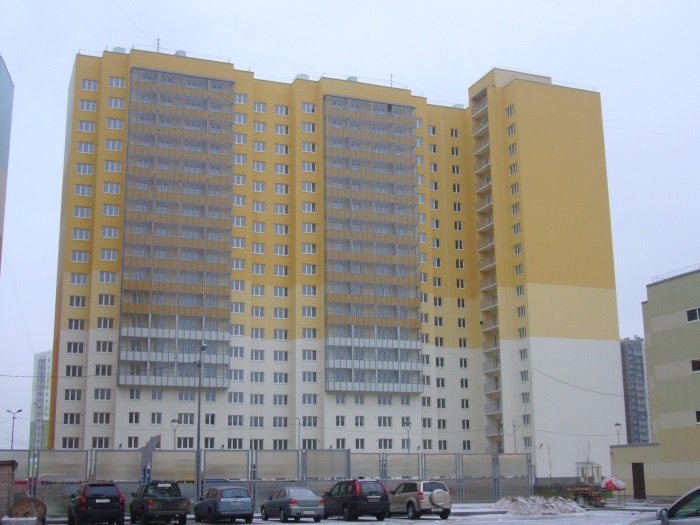

Отделочные работы — 40%
Остекление оконных проемов — 99%
Остекление балконов — 35%
Фасадные работы — 78%
Внутренние сети
Монтаж лифтов — 40%
Сантехнические работы — 59%
Слаботочные системы — 33%
Электромонтажные работы — 42%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 20%
Подключение к источнику теплоснабжения — 100%
Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%

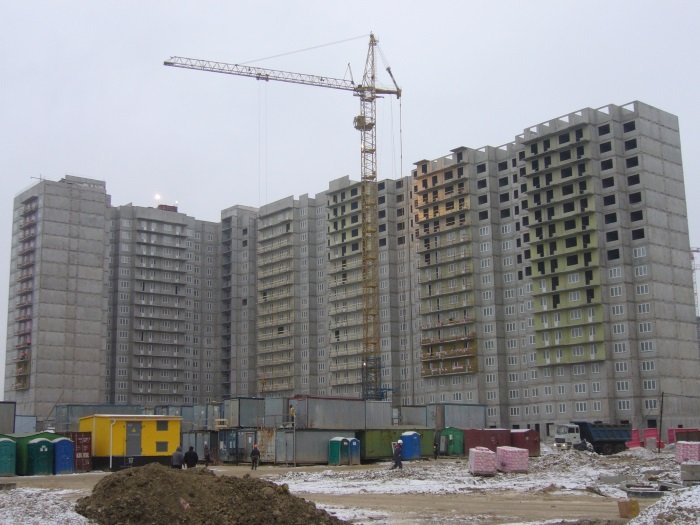

Надземная часть
Коробка — монтаж сборного железобетона
секция 1–4 (18 этаж) — 100%
секция 5–10 (18 этаж) — 90%
Кровля
секция 1–4 — 15%

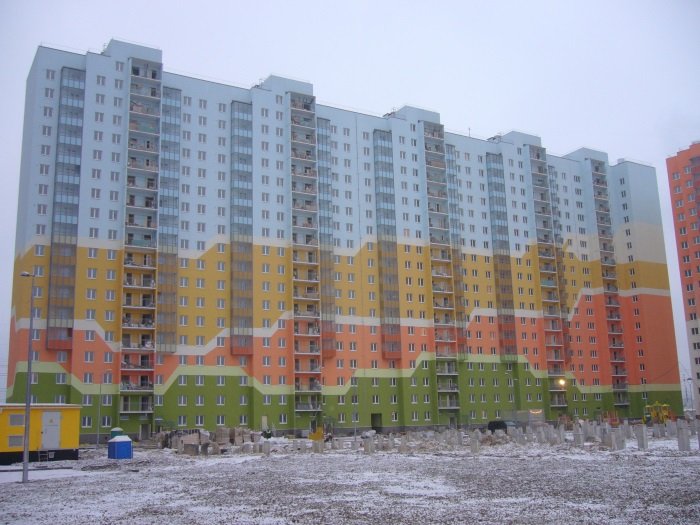

Отделочные работы — 10%
Остекление оконных проемов — 70%
Фасадные работы — 3%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%

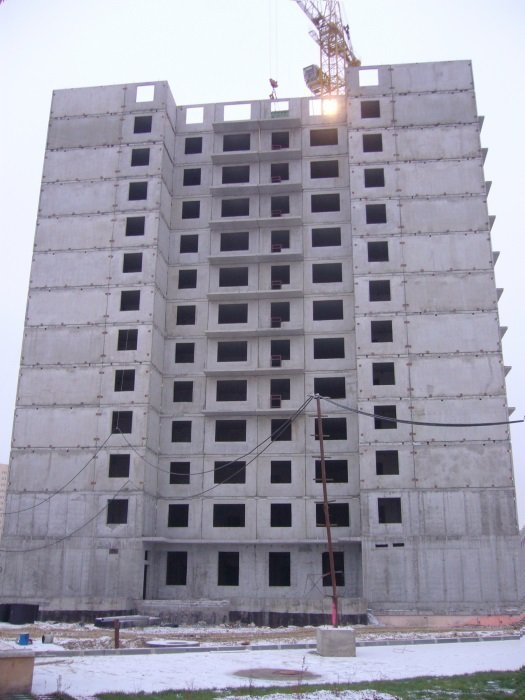

Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%

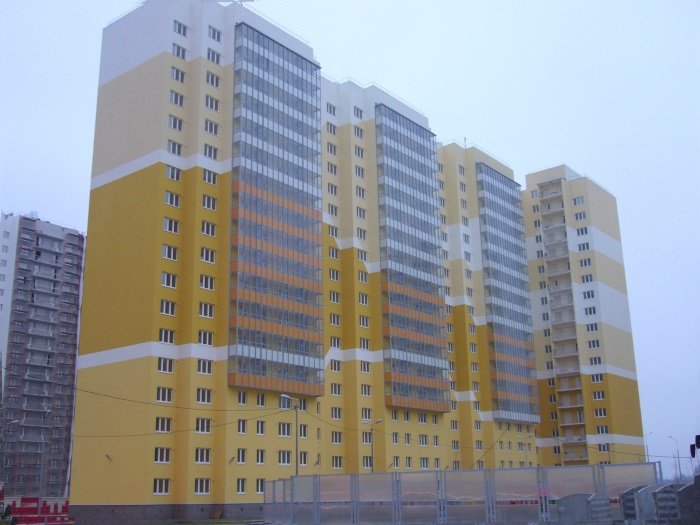

Отделочные работы — 23%
Остекление оконных проемов — 100%
Фасадные работы — 64%
Внутренние сети
Монтаж лифтов — 43%
Сантехнические работы — 60%
Слаботочные системы — 27%
Электромонтажные работы — 30%
Наружные сети
Подключение к сетям водоснабжения — 20%
Подключение к сетям канализации — 70%
Подключение к источнику теплоснабжения — 100%
Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%

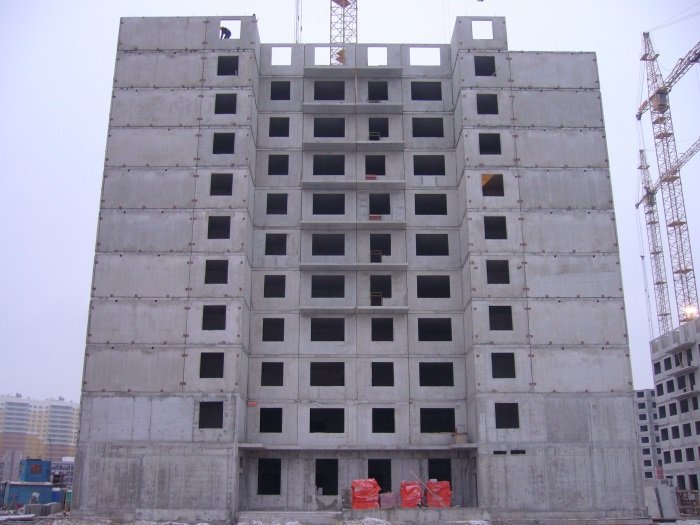

Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%

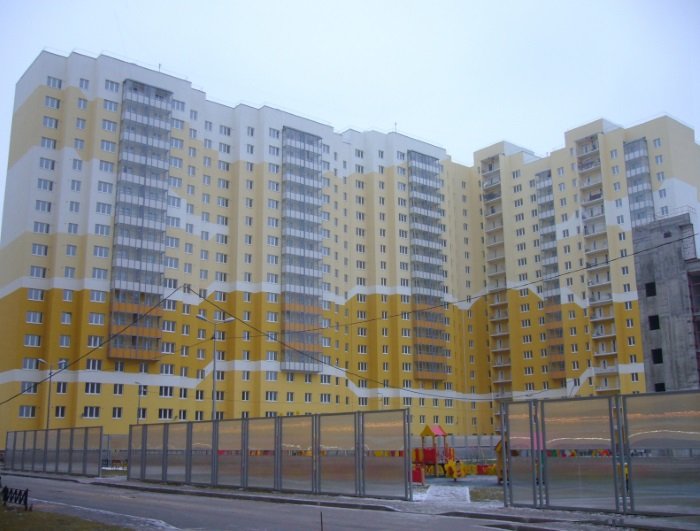

Отделочные работы — 27%
Остекление оконных проемов — 99%
Остекление балконов — 5%
Фасадные работы — 65%
Внутренние сети
Монтаж лифтов — 40%
Сантехнические работы — 60%
Слаботочные системы — 25%
Электромонтажные работы — 24%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы — 100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 80%
Отделочные работы — 1%
Остекление оконных проемов — 92%
Фасадные работы — 40%
Внутренние сети
Сантехнические работы — 12%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 20%
Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%

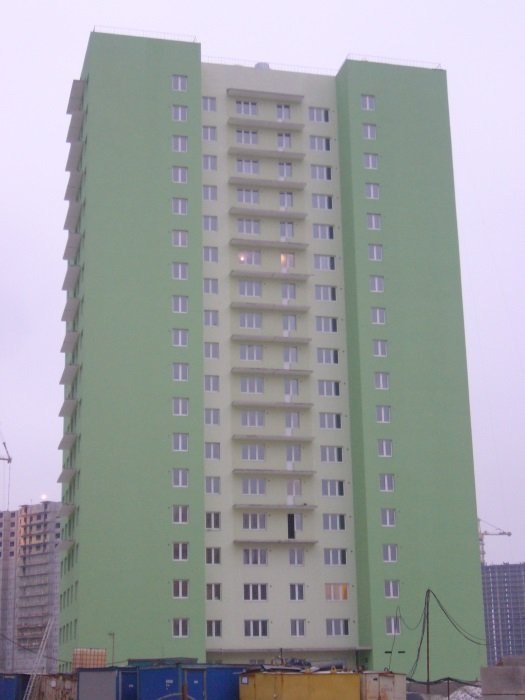

Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 93%

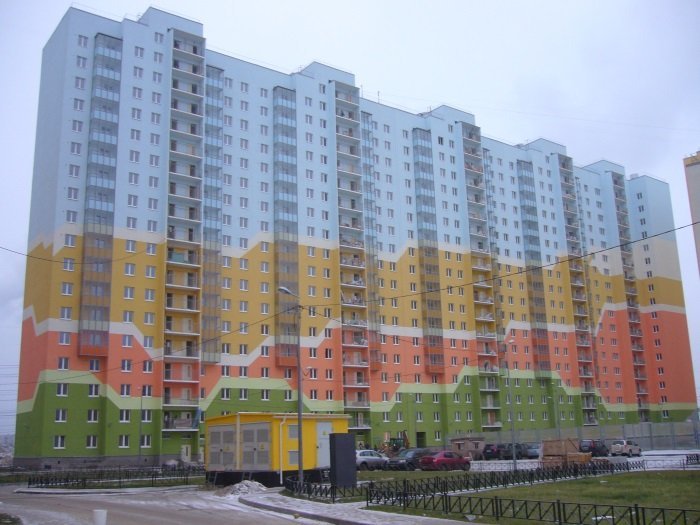

Отделочные работы — 34%
Остекление оконных проемов — 100%
Фасадные работы — 90%
Внутренние сети
Монтаж лифтов — 52%
Сантехнические работы — 45%
Слаботочные системы — 30%
Электромонтажные работы — 29%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 100%
Подключение к источнику теплоснабжения — 100%
Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 30%
Остекление оконных проемов — 99%
Остекление балконов — 42%
Фасадные работы — 66%
Внутренние сети
Монтаж лифтов — 39%
Сантехнические работы — 55%
Слаботочные системы — 37%
Электромонтажные работы — 38%
Наружные сети
Подключение к сетям теплоснабжения — 100%
Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы — 100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%

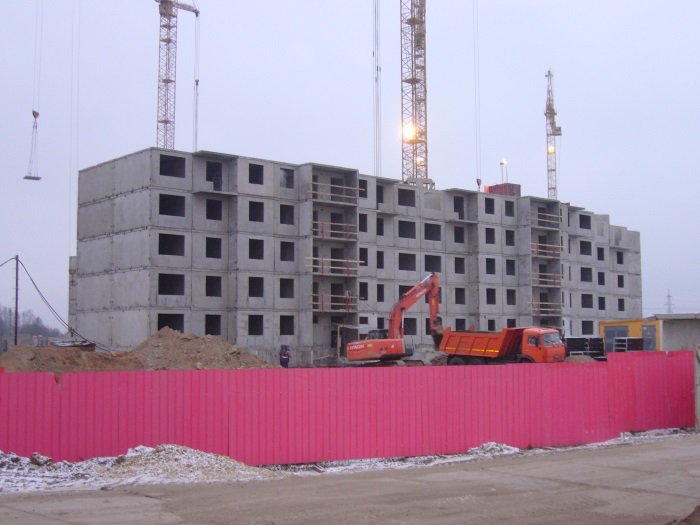

Надземная часть

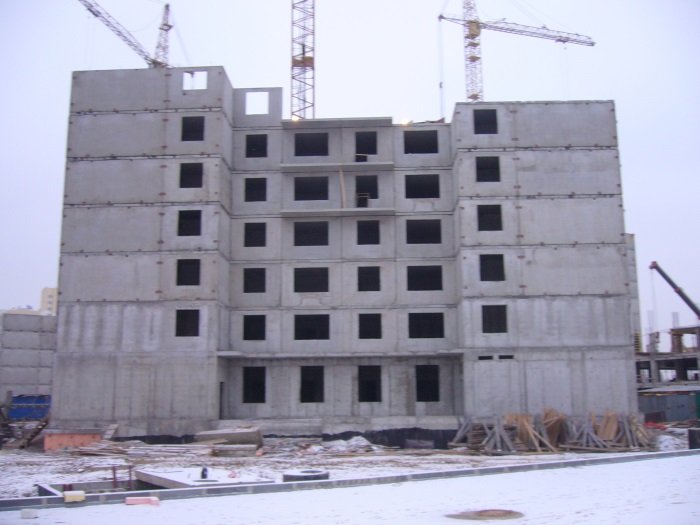

Коробка — монтаж сборного железобетона (5 этаж) — 80%
