Ноябрь 2014
Онлайн-трансляция

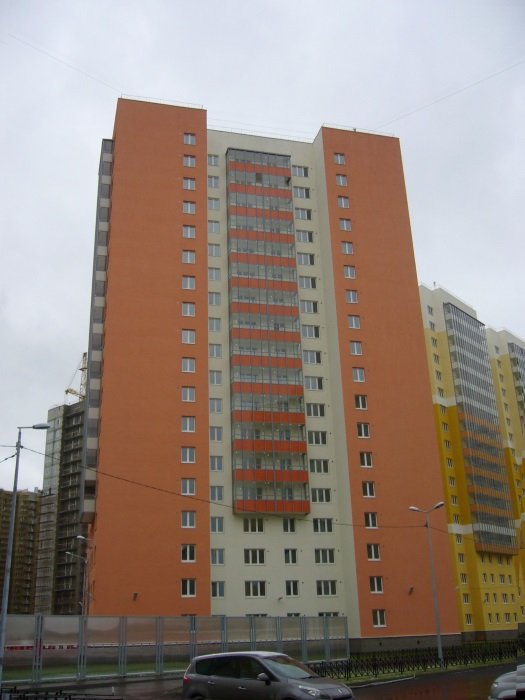

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 20%
Остекление оконных проемов — 99%
Остекление балконов — 12%
Фасадные работы — 75%
Внутренние сети
Монтаж лифтов — 40%
Сантехнические работы — 44%
Слаботочные системы — 22%
Электромонтажные работы — 28%

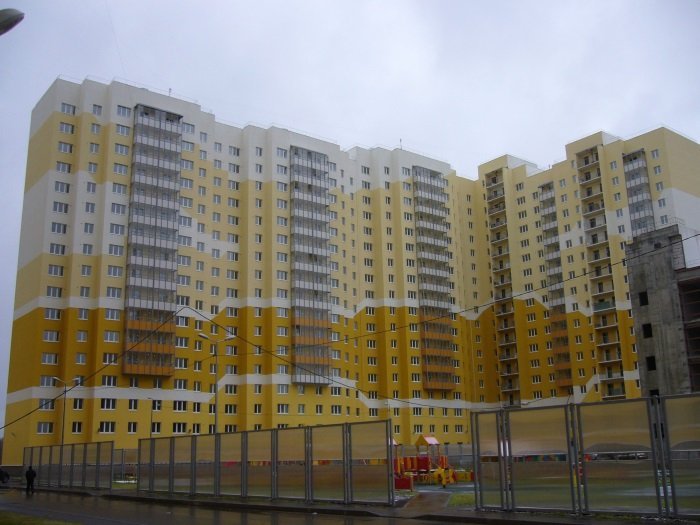

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 33%
Остекление оконных проемов — 99%
Остекление балконов — 28%
Фасадные работы — 70%
Внутренние сети
Монтаж лифтов — 35%
Сантехнические работы — 55%
Слаботочные системы — 28%
Электромонтажные работы — 35%

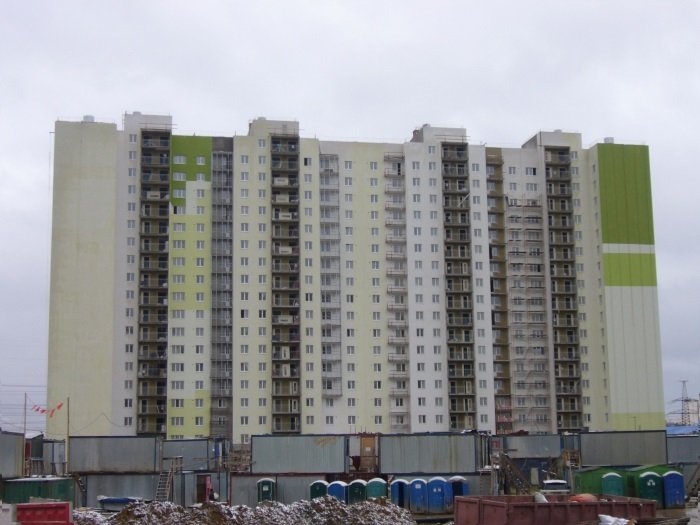

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть

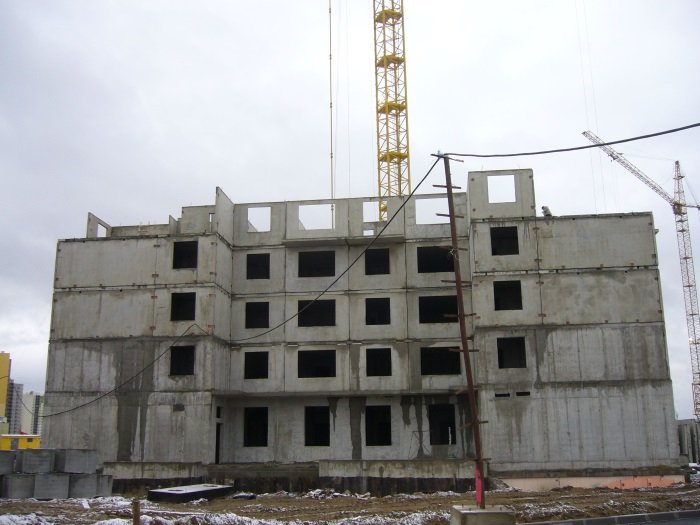

Коробка — монтаж сборного железобетона
— секция 1–4 — 100%
— секция 5–10 (17 этаж) — 82%
Кровля
— секция 1–4 — 10%
Отделочные работы — 10%
Остекление оконных проемов — 40%
Фасадные работы — 1%
Наружные сети
Подключение к сетям водоснабжения — 100%

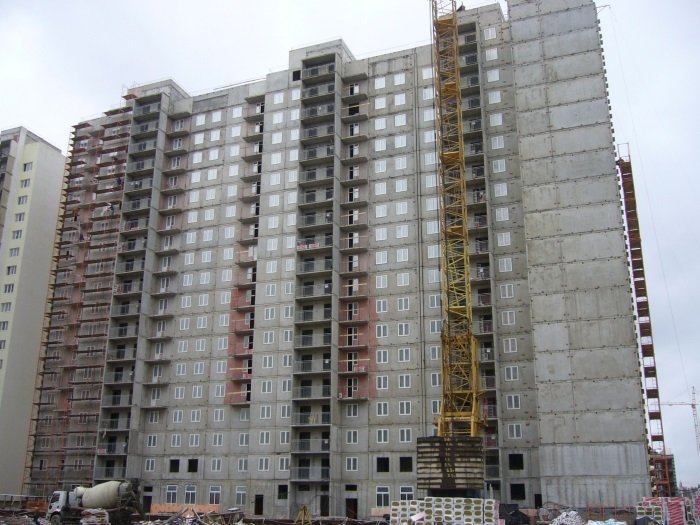

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 21%
Остекление оконных проемов — 100%
Фасадные работы — 55%
Внутренние сети
Монтаж лифтов — 43%
Сантехнические работы — 58%
Слаботочные системы — 25%
Электромонтажные работы — 25%

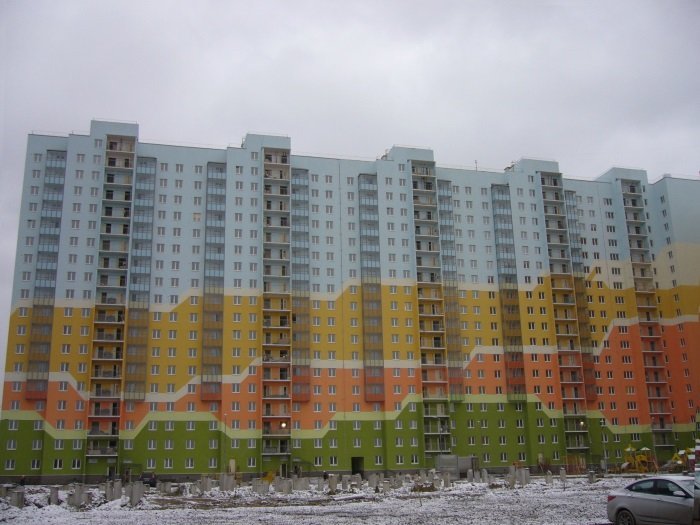

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 22%
Остекление оконных проемов — 99%
Фасадные работы — 65%
Внутренние сети
Монтаж лифтов — 40%
Сантехнические работы — 60%
Слаботочные системы — 25%
Электромонтажные работы — 24%
Наружные сети
Подключение к сетям водоснабжения — 100%

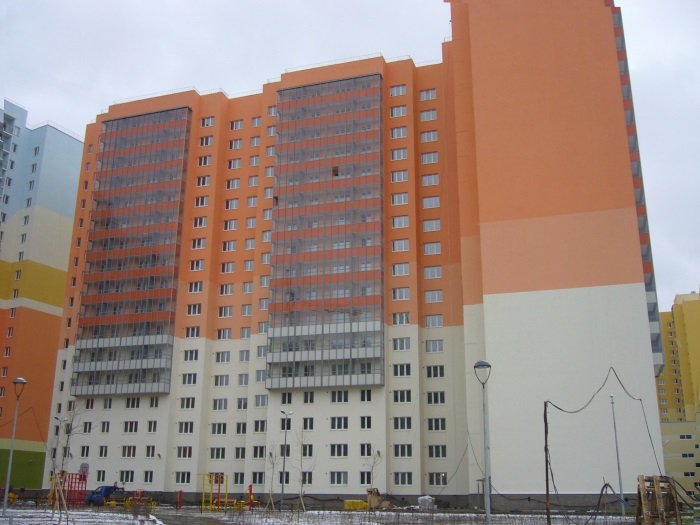

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы — 100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 20%
Остекление оконных проемов — 90%
Фасадные работы — 20%
Внутренние сети
Сантехнические работы — 7%

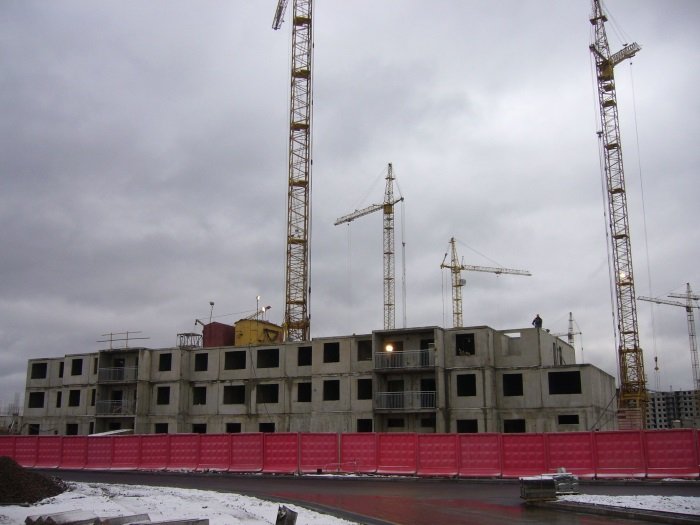

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 93%
Отделочные работы — 30%
Остекление оконных проемов — 100%
Фасадные работы — 85%
Внутренние сети
Монтаж лифтов — 48%
Сантехнические работы — 35%
Слаботочные системы — 26%
Электромонтажные работы — 28%
Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 28%
Остекление оконных проемов — 99%
Остекление балконов — 38%
Фасадные работы — 63%
Внутренние сети
Монтаж лифтов — 37%
Сантехнические работы — 52%
Слаботочные системы — 34%
Электромонтажные работы — 35%
Наружные сети
Подключение к сетям теплоснабжения — 80%
