Сентябрь 2014
Онлайн-трансляция

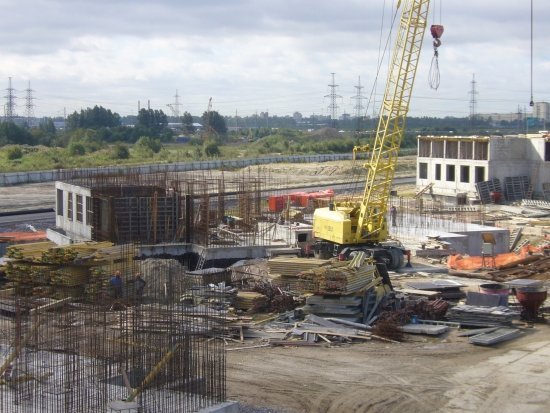

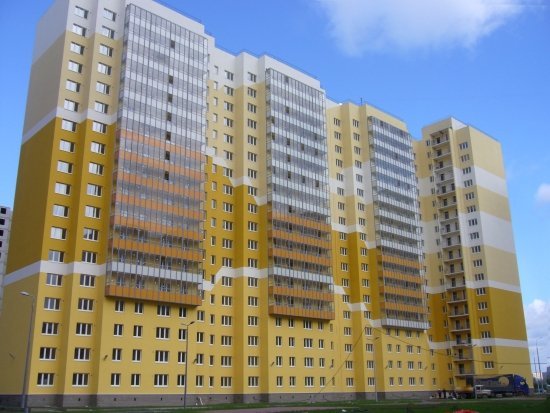

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%

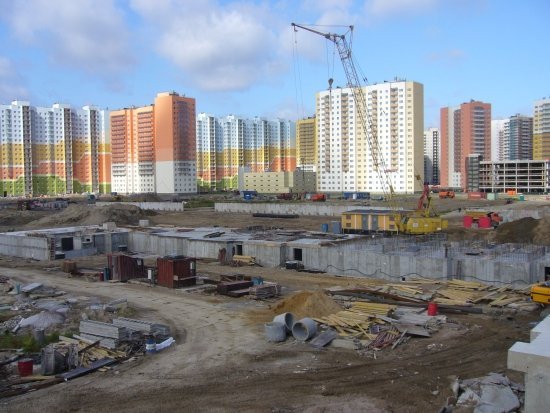

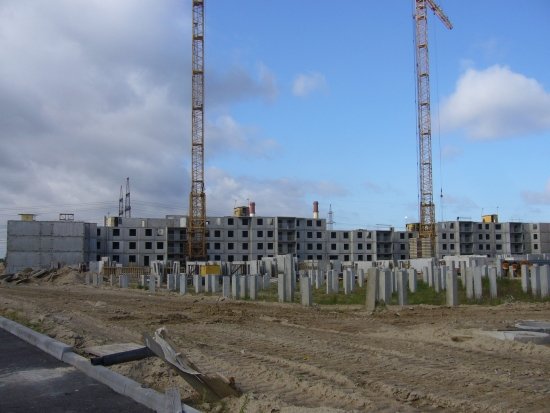

Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%

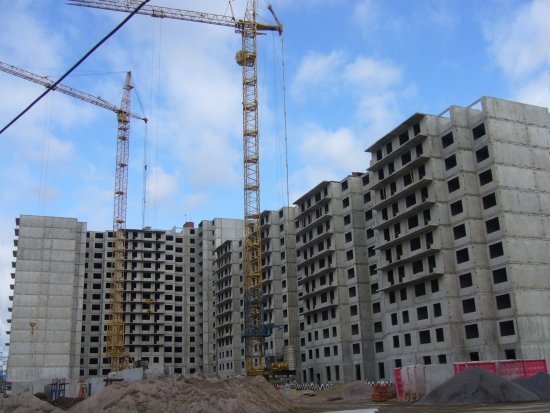

Надземная часть

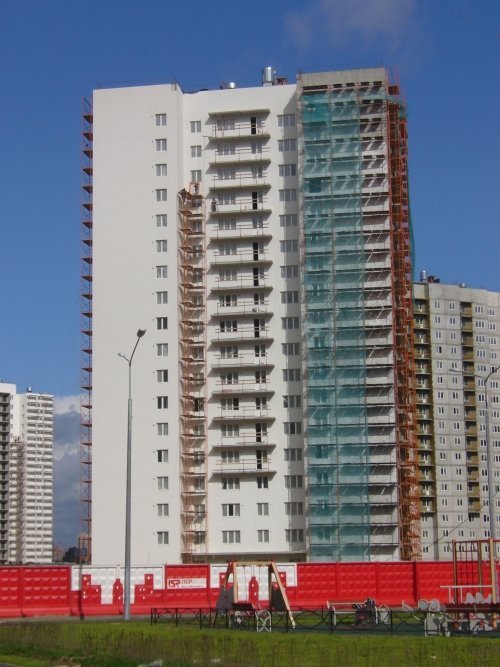

Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 10%
Остекление балконов — 67,8%
Фасадные работы — 50%
Внутренние сети
Монтаж лифтов — 27%
Сантехнические работы — 26%
Слаботочные системы — 6%
Электромонтажные работы — 10%

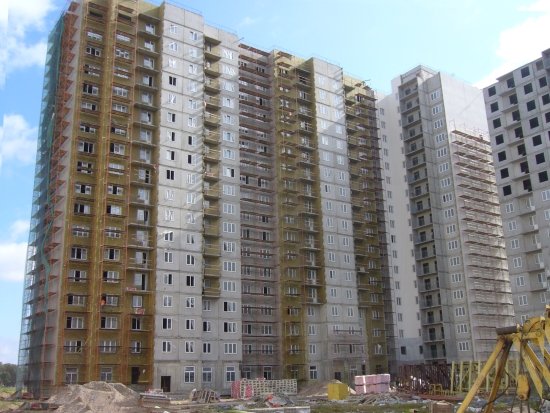

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 14%
Остекление оконных проемов — 99%
Фасадные работы — 46%
Внутренние сети
Монтаж лифтов — 15%
Сантехнические работы — 35%
Слаботочные системы — 17%
Электромонтажные работы — 20%

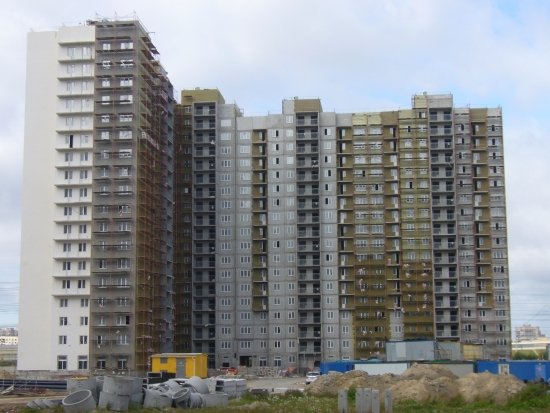

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона:
секция 1–4 (16 этаж) — 20%

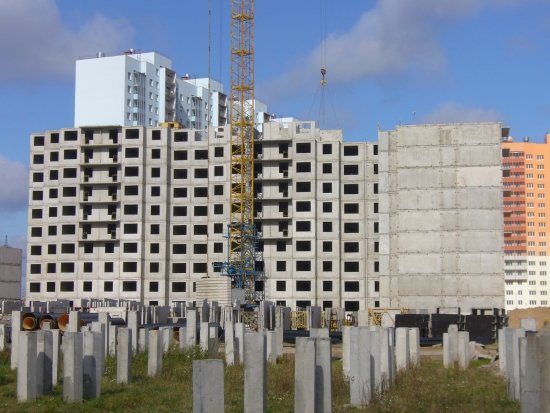

секция 5–10 (12 этаж) — 85%

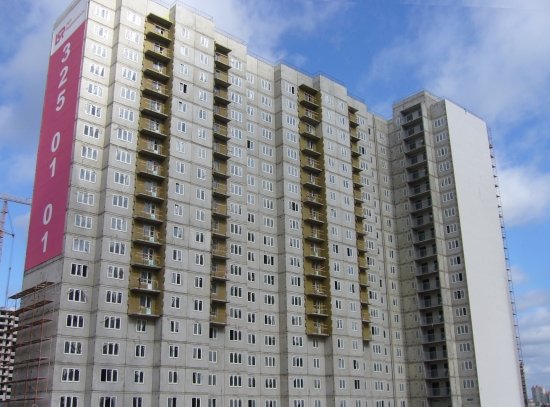

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%

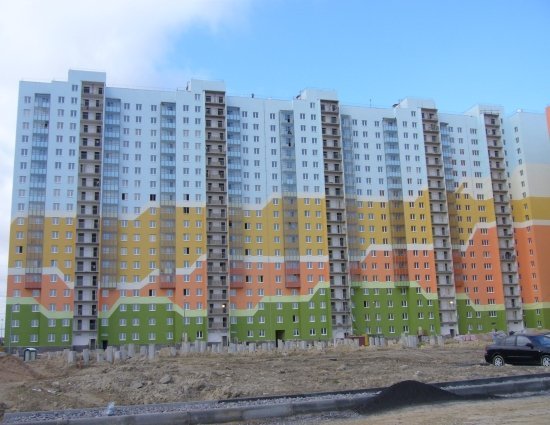

Отделочные работы — 12%
Остекление оконных проемов — 100%
Фасадные работы — 22%
Внутренние сети
Монтаж лифтов — 32%
Сантехнические работы — 48%
Слаботочные системы — 13%
Электромонтажные работы — 15%

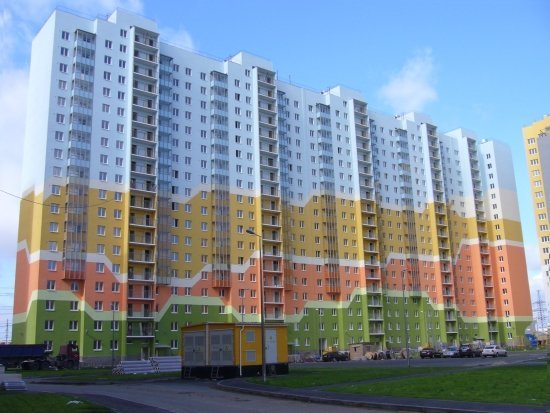

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 12%
Остекление оконных проемов — 90%
Фасадные работы — 30%
Внутренние сети
Монтаж лифтов — 32%
Сантехнические работы — 51%
Слаботочные системы — 17%
Электромонтажные работы — 18%

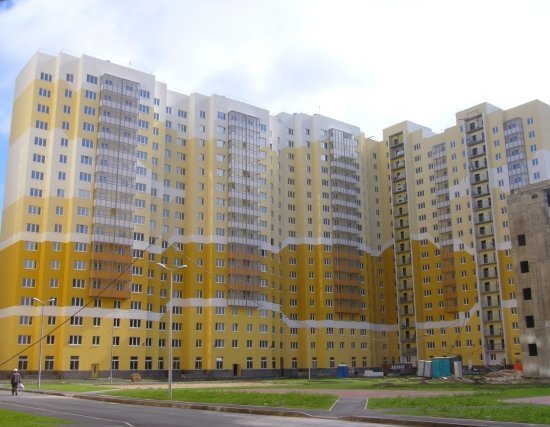

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы — 100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть

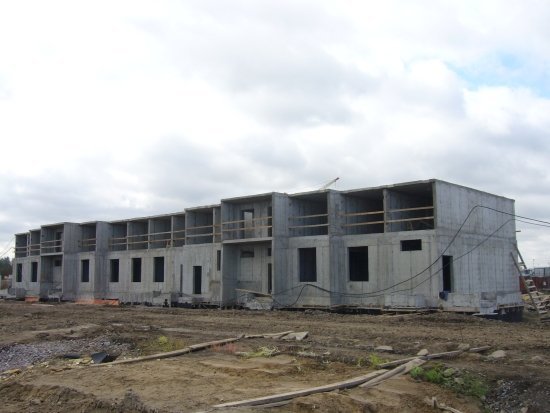

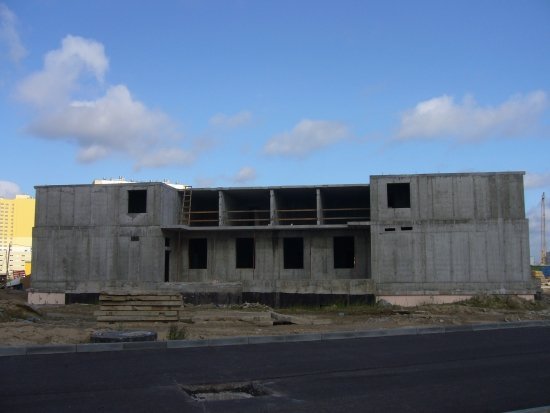

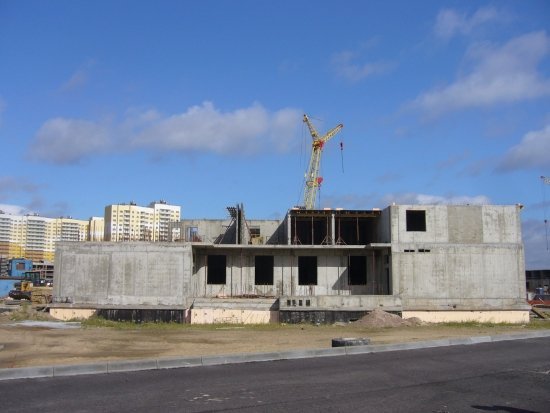

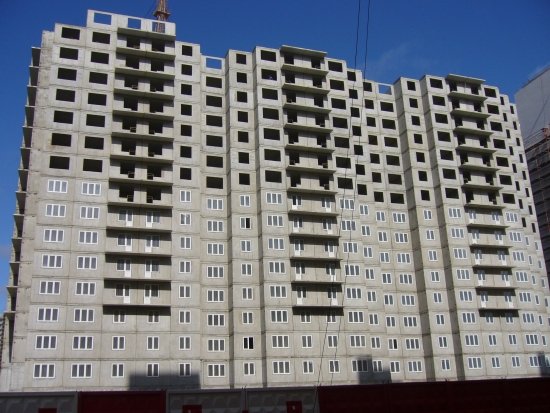

Коробка — монтаж сборного железобетона (16 этаж) — 40%
Остекление оконных проемов — 25%

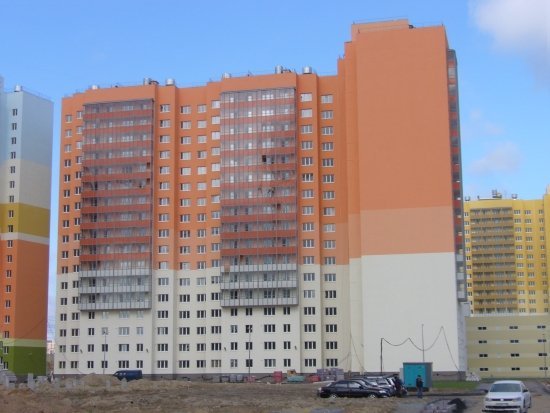

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 93%
Отделочные работы — 18%
Остекление оконных проемов — 100%
Фасадные работы — 40%
Внутренние сети
Монтаж лифтов — 32%
Сантехнические работы — 18%
Слаботочные системы — 16%
Электромонтажные работы — 18%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 15%
Остекление оконных проемов — 90%
Фасадные работы — 45%
Внутренние сети
Монтаж лифтов — 28%
Сантехнические работы — 40%
Слаботочные системы — 25%
Электромонтажные работы — 28%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 92%

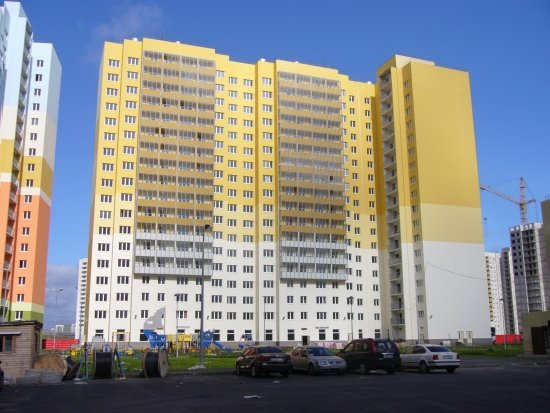

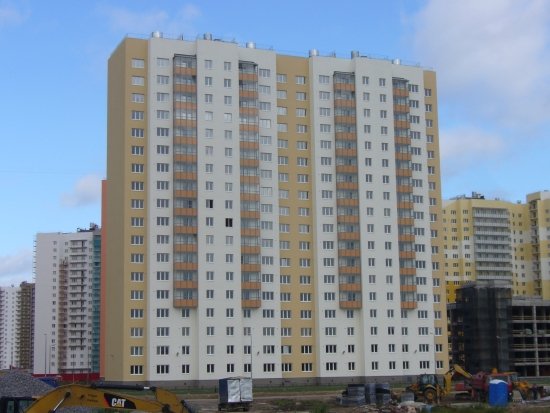

Отделочные работы — 75%
Остекление оконных проемов — 100%
Остекление балконов — 50%
Фасадные работы — 98%
Внутренние сети
Монтаж лифтов — 78%
Сантехнические работы — 87%
Слаботочные системы — 80%
Электромонтажные работы — 25%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 100%
Подключение к источнику теплоснабжения — 100%
Подключение к сетям электроснабжения — 95%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%

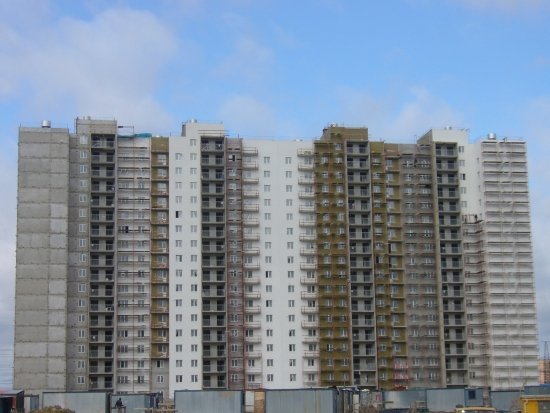

Кровля — 97%

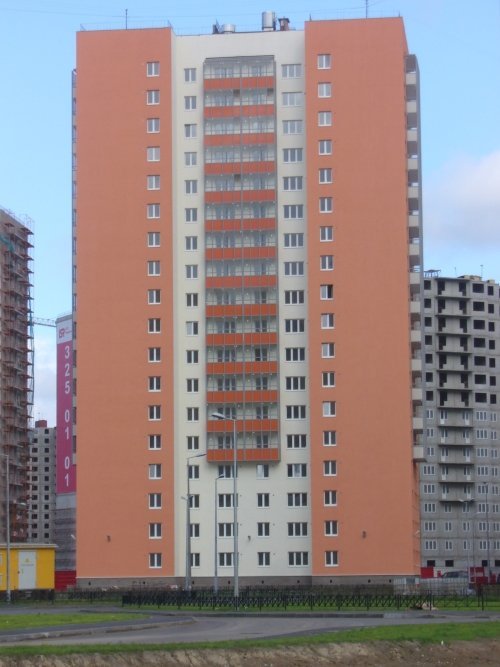

Отделочные работы — 81%
Остекление оконных проемов — 100%
Остекление балконов — 45%
Фасадные работы — 98%
Внутренние сети
Монтаж лифтов — 81%
Сантехнические работы — 90%
Слаботочные системы — 90%
Электромонтажные работы — 91%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 100%
Подключение к источнику теплоснабжения — 100%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 77%
Остекление оконных проемов — 99%
Остекление балконов — 59%
Фасадные работы — 92%
Внутренние сети
Монтаж лифтов — 79%
Сантехнические работы — 85%
Слаботочные системы — 81%
Электромонтажные работы — 80%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 100%
Подключение к источнику теплоснабжения — 100%
Подключение к сетям электроснабжения — 60%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 96%

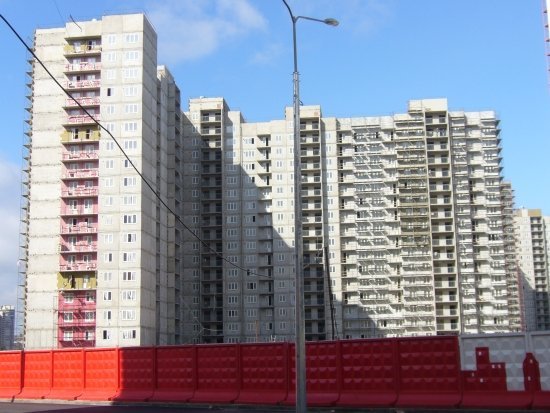

Отделочные работы — 98%
Остекление оконных проемов — 100%
Остекление балконов — 87%
Фасадные работы — 100%
Внутренние сети
Монтаж лифтов — 93%
Сантехнические работы — 98%
Слаботочные системы — 95%
Электромонтажные работы — 97%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 100%
Подключение к источнику теплоснабжения — 100%
Подключение к сетям электроснабжения — 90%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 91%
Отделочные работы — 78%
Остекление оконных проемов — 100%
Остекление балконов — 85%
Фасадные работы — 98%
Внутренние сети
Монтаж лифтов — 75%
Сантехнические работы — 87%
Слаботочные системы — 85%
Электромонтажные работы — 86%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 100%
Подключение к источнику теплоснабжения — 100%
Подключение к сетям электроснабжения — 90%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 91%
Отделочные работы — 54%
Остекление оконных проемов — 100%
Остекление балконов — 47%
Фасадные работы — 100%
Внутренние сети
Монтаж лифтов — 78%
Сантехнические работы — 84%
Слаботочные системы — 88%
Электромонтажные работы — 85%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 100%
Подключение к источнику теплоснабжения — 100%
Подключение к сетям электроснабжения — 100%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 92%
Отделочные работы — 93%
Остекление оконных проемов — 100%
Остекление балконов — 93%
Фасадные работы — 98%
Внутренние сети
Монтаж лифтов — 92%
Сантехнические работы — 96%
Слаботочные системы — 93%
Электромонтажные работы — 94%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 100%
Подключение к источнику теплоснабжения — 100%
Подключение к сетям электроснабжения — 60%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы −100%
Свайное основание — 100%
Монолитный ростверк −100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 92%
Отделочные работы — 92%
Остекление оконных проемов — 100%
Остекление балконов — 65%
Фасадные работы — 98%
Внутренние сети
Монтаж лифтов — 78%
Сантехнические работы — 88%
Слаботочные системы — 83%
Электромонтажные работы — 85%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 100%
Подключение к источнику теплоснабжения — 100%
Подключение к сетям электроснабжения — 95%
