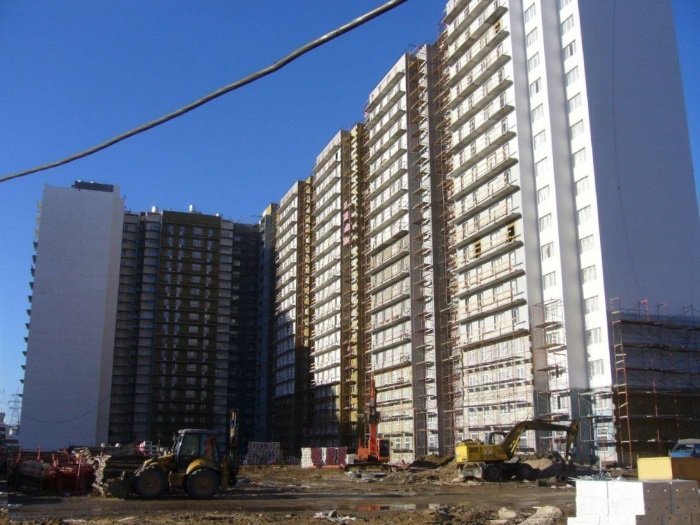

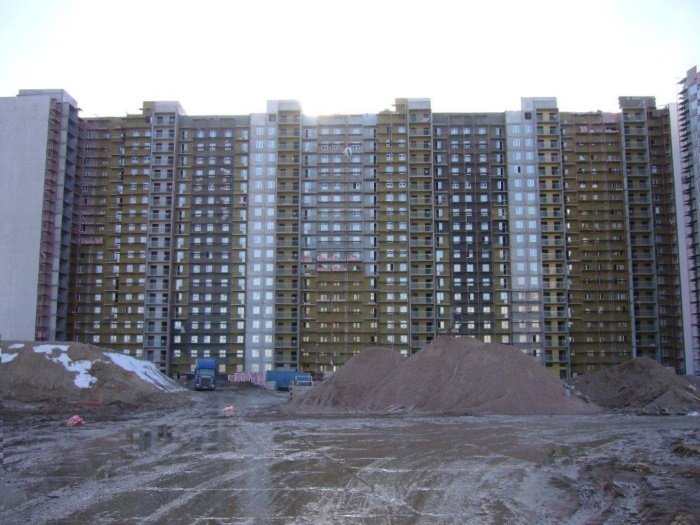

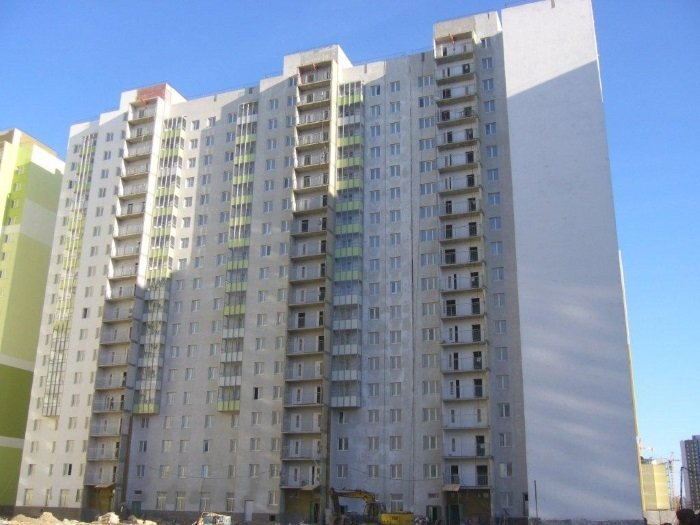

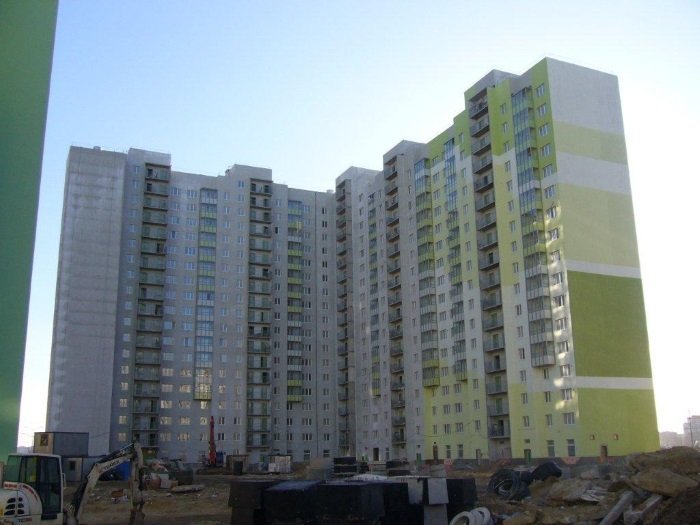

Апрель 2015
Онлайн-трансляция

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 38%
Остекление оконных проемов — 100%
Остекление балконов — 44%
Фасадные работы — 86%
Внутренние сети
Монтаж лифтов — 58%
Сантехнические работы — 62%
Слаботочные системы — 49%
Электромонтажные работы — 52%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 85%
Подключение к источнику теплоснабжения — 100%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 56%
Остекление оконных проемов — 100%
Остекление балконов — 77%
Фасадные работы — 83%
Внутренние сети
Монтаж лифтов — 53%
Сантехнические работы — 71%
Слаботочные системы — 46%
Электромонтажные работы — 53%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 90%
Подключение к источнику теплоснабжения — 100%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 75%
Отделочные работы — 13%
Остекление оконных проемов — 95%
Фасадные работы — 50%
Внутренние сети
Сантехнические работы — 30%
Слаботочные работы — 6%
Электромонтажные работы — 1%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 20%
Подключение к источнику теплоснабжения — 100%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 42%
Остекление оконных проемов — 100%
Остекление балконов — 15%
Фасадные работы — 78%
Внутренние сети
Монтаж лифтов — 70%
Сантехнические работы — 70%
Слаботочные системы — 45%
Электромонтажные работы — 48%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 90%
Подключение к источнику теплоснабжения — 100%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 60%
Остекление оконных проемов — 100%
Остекление балконов — 75%
Фасадные работы — 80%
Внутренние сети
Монтаж лифтов — 65%
Сантехнические работы — 76%
Слаботочные системы — 52%
Электромонтажные работы — 44%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 90%
Подключение к источнику теплоснабжения — 100%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы — 100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 10%
Остекление оконных проемов — 100%
Остекление балконов — 60%
Фасадные работы — 75%
Внутренние сети
Монтаж лифтов — 20%
Сантехнические работы — 45%
Электромонтажные работы — 15
Слаботочные системы — 12%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 95%
Подключение к источнику теплоснабжения — 95%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 93%
Отделочные работы — 65%
Остекление оконных проемов — 100%
Остекление балконов — 85%
Фасадные работы — 90%
Внутренние сети
Монтаж лифтов — 77%
Сантехнические работы — 75%
Слаботочные системы — 61%
Электромонтажные работы — 64%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 100%
Подключение к источнику теплоснабжения — 100%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 48%
Остекление оконных проемов — 100%
Остекление балконов — 70%
Фасадные работы — 79%
Внутренние сети
Монтаж лифтов — 57%
Сантехнические работы — 64%
Слаботочные системы — 54%
Электромонтажные работы — 56%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 70%
Подключение к сетям теплоснабжения — 100%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 60%
Остекление оконных проемов — 90%
Фасадные работы — 45%
Внутренние сети
Сантехнические работы — 10%
Наружные сети
Подключение к сетям водоснабжения — 50%
Подключение к сетям канализации — 80%
Подключение к сетям теплоснабжения — 98%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 85%
Отделочные работы — 3%
Остекление оконных проемов — 90%
Фасадные работы — 40%
Внутренние сети
Сантехнические работы — 25%
Электромонтажные работы — 5%
Наружные сети
Подключение к сетям водоснабжения — 70%
Подключение к сетям канализации — 70%
Подключение к сетям теплоснабжения — 100%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы — 100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (16–18 этаж) — 100%
Кровля — 20%
Наружные сети
Подключение к сетям водоснабжения — 90%
Подключение к сетям теплоснабжения — 95%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 40%
Остекление оконных проемов — 85%
Фасадные работы — 20%
Внутренние сети
Сантехнические работы — 15%
Наружные сети
Подключение к сетям теплоснабжения — 90%
Подключение к сетям канализации — 10%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 60%
Остекление оконных проемов — 95%
Фасадные работы — 50%
Внутренние сети
Монтаж лифтов — 2%
Сантехнические работы — 35%
Наружные сети
Подключение к сетям канализации — 30%
Подключение к сетям теплоснабжения — 100%
Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (1 этаж) — 5%
