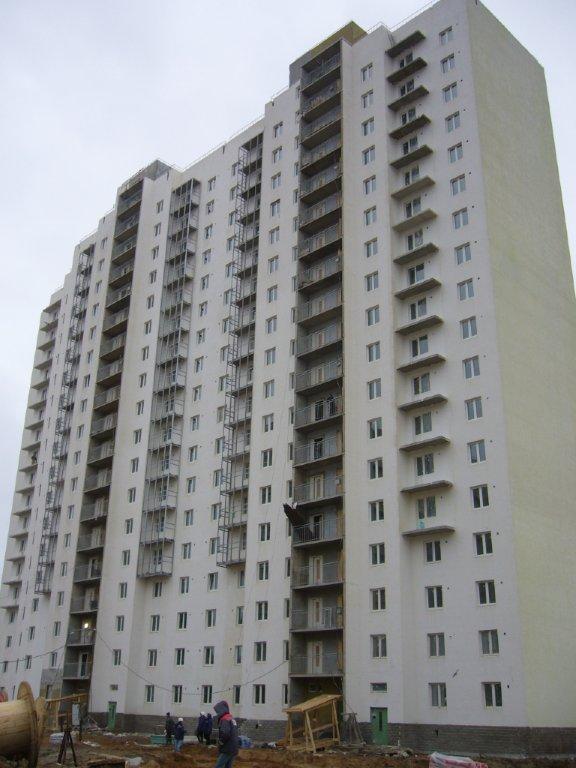

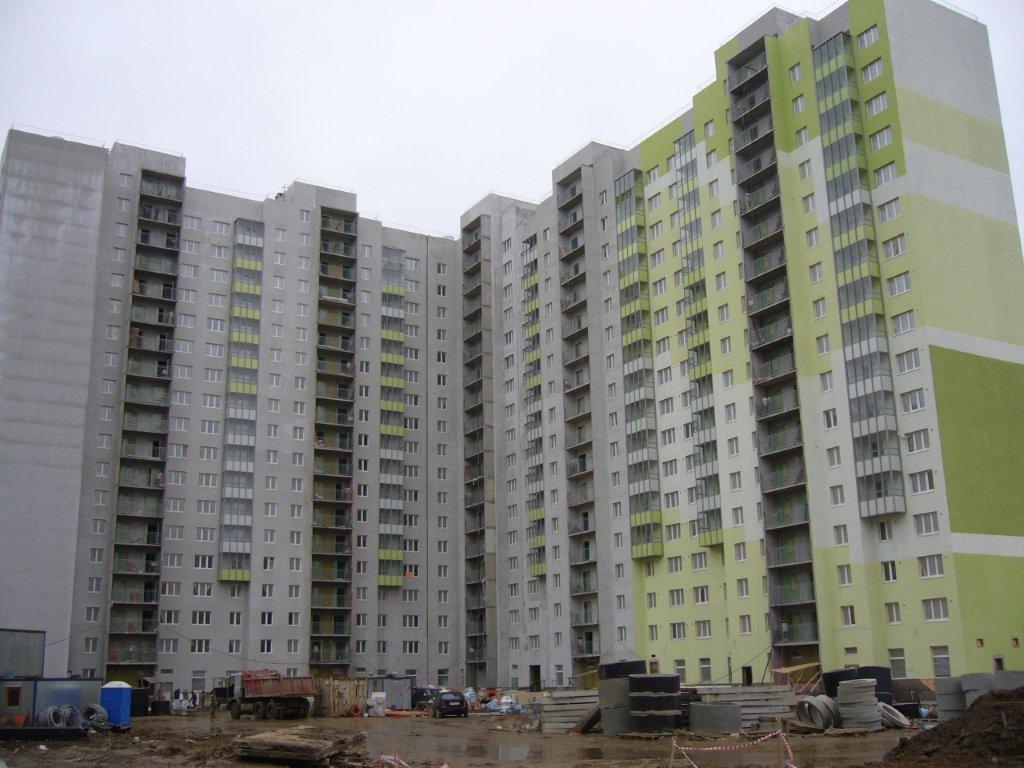

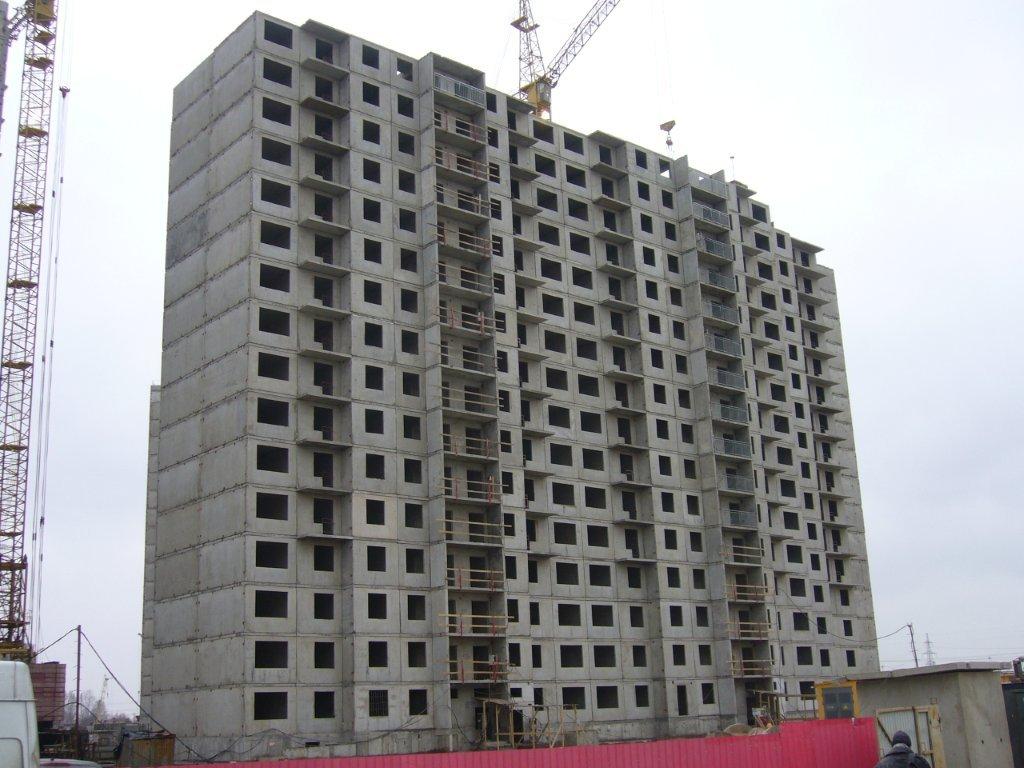

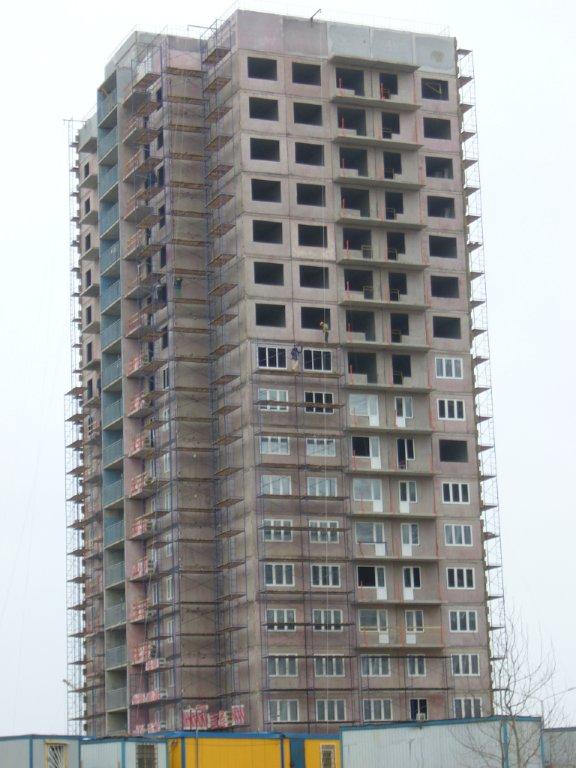

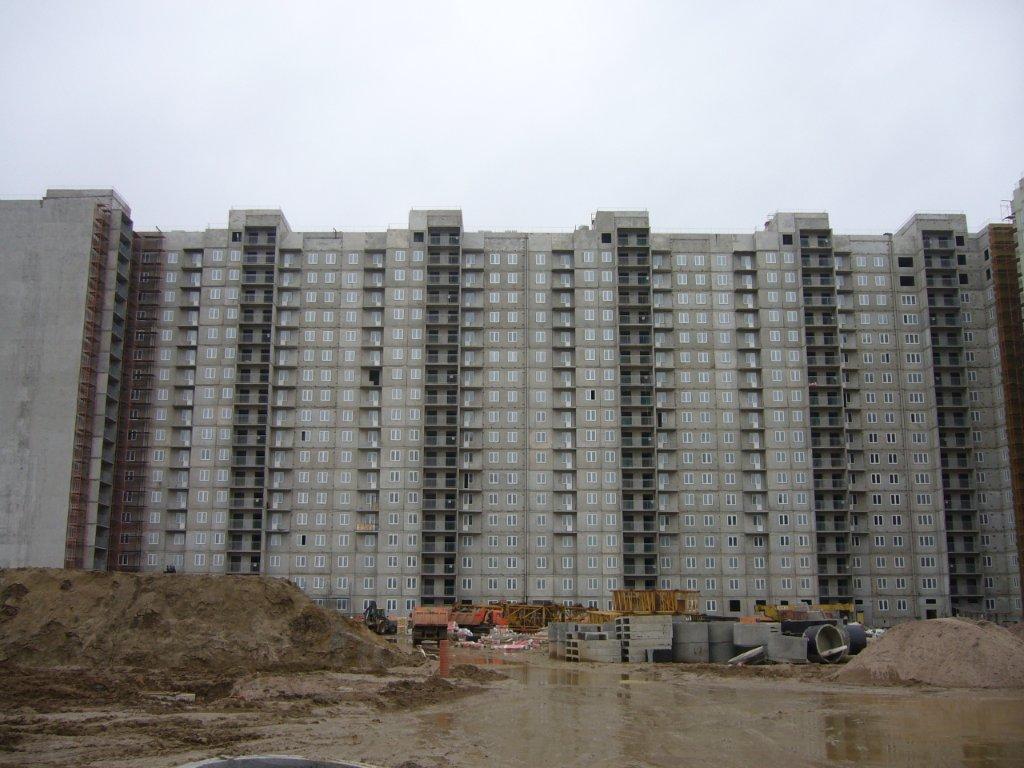

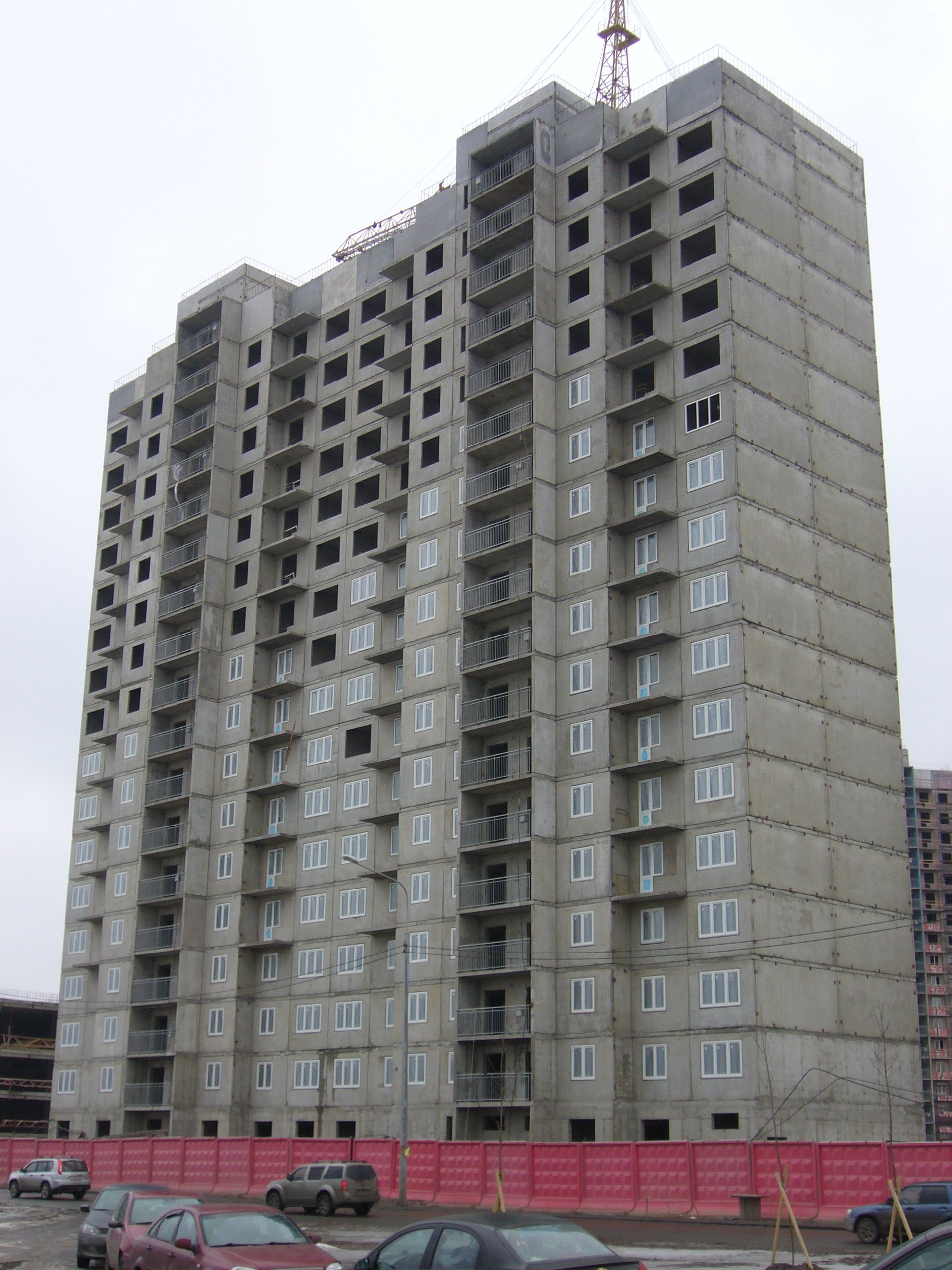

Март 2015
Онлайн-трансляция

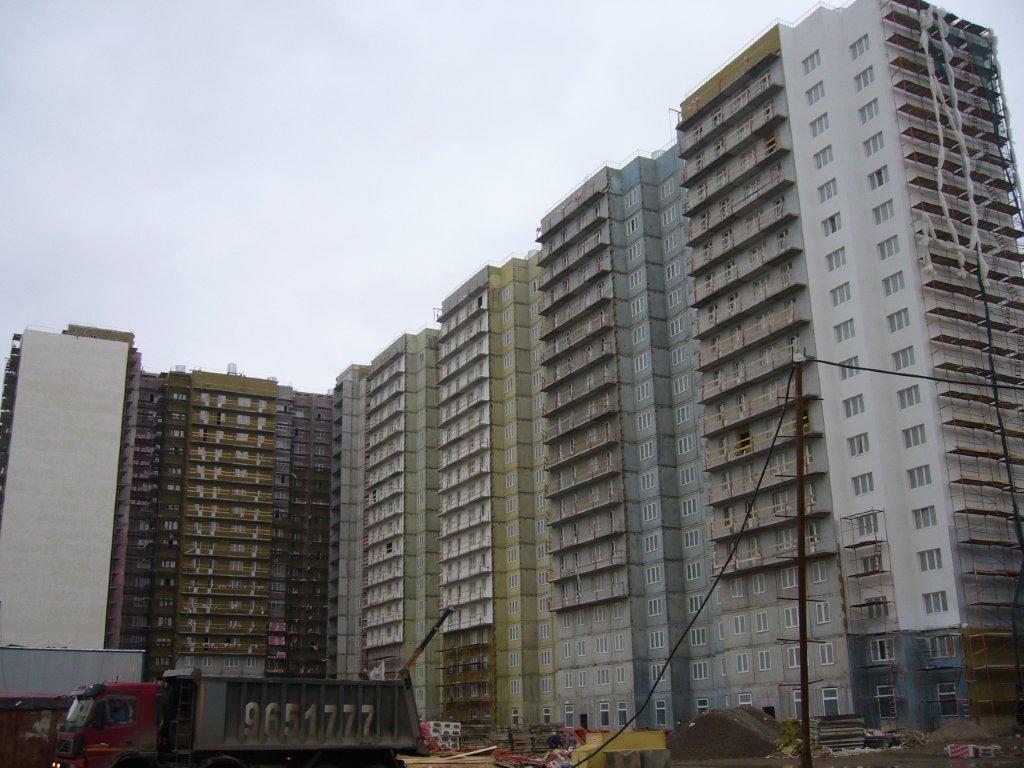

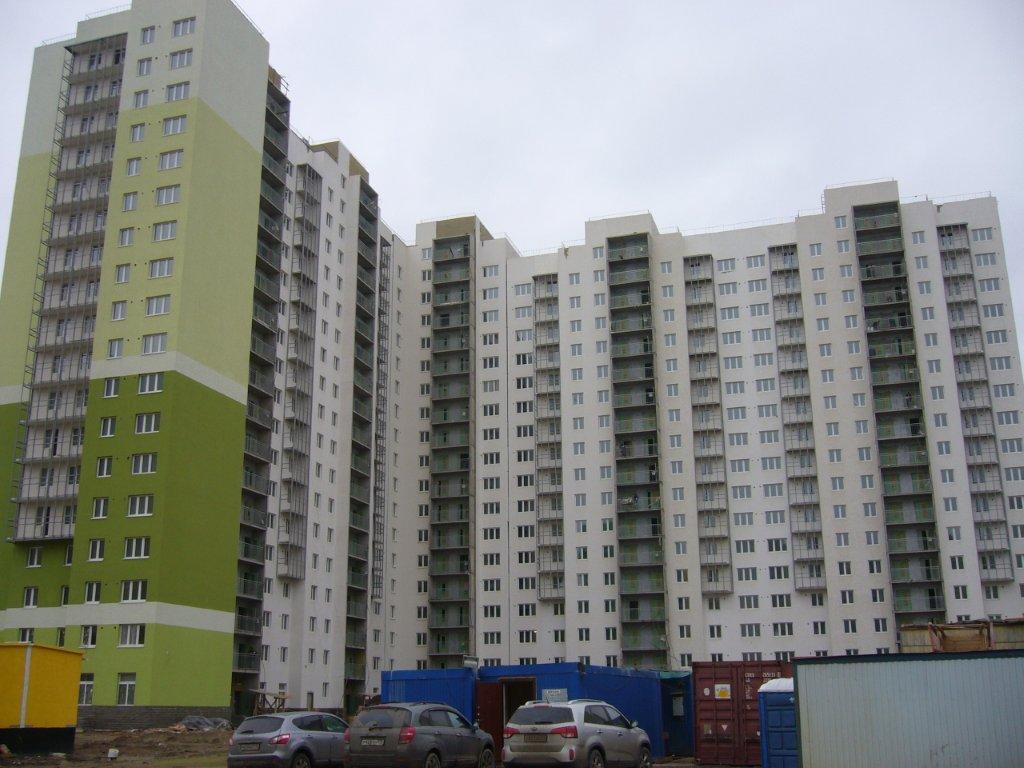

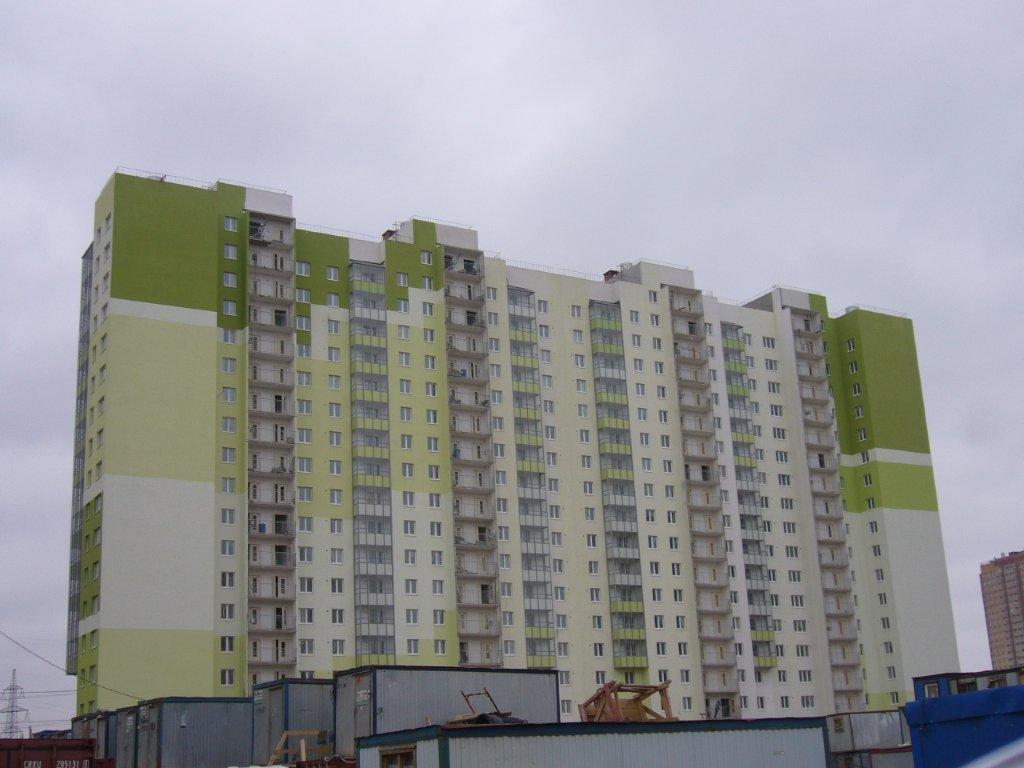

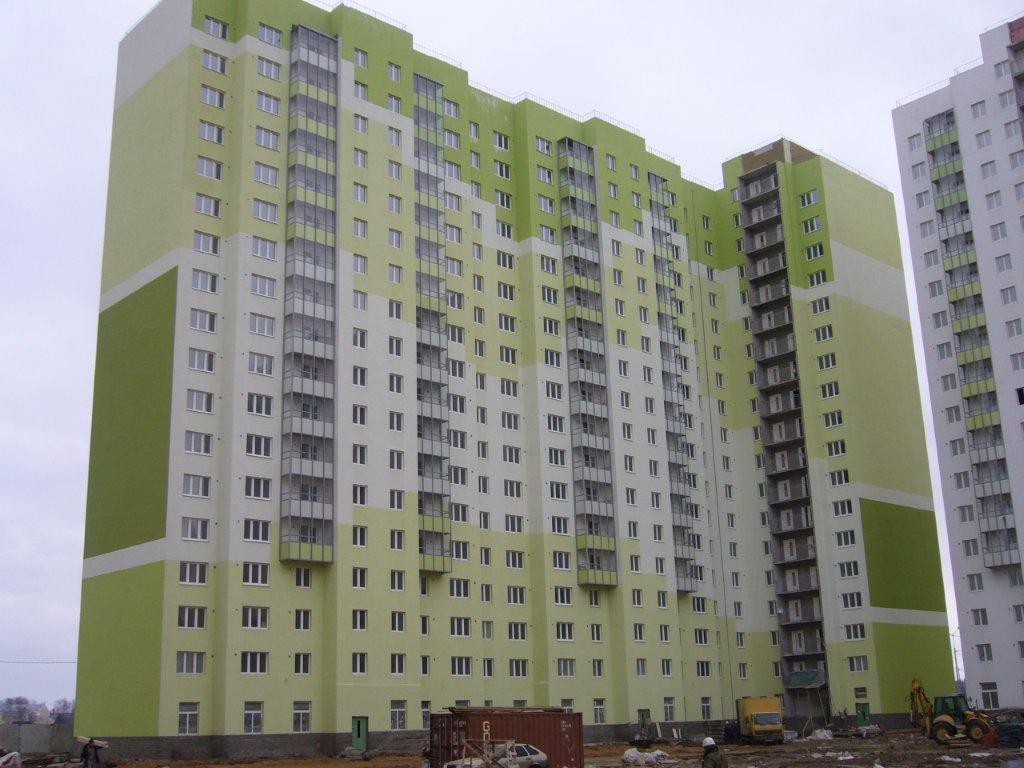

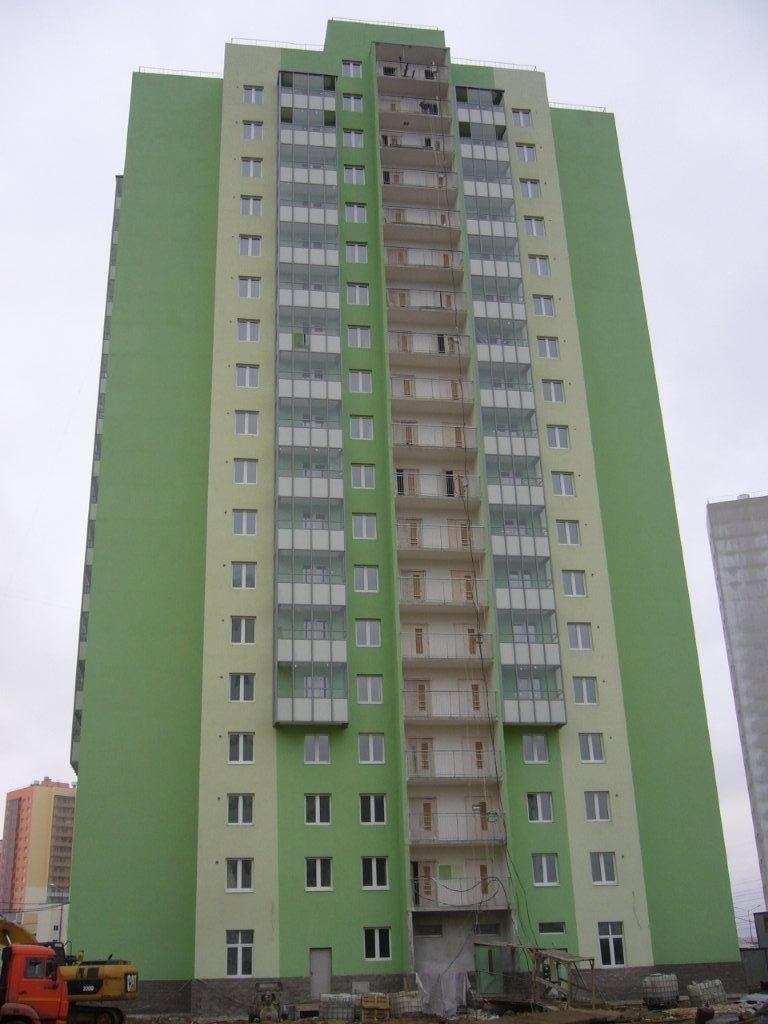

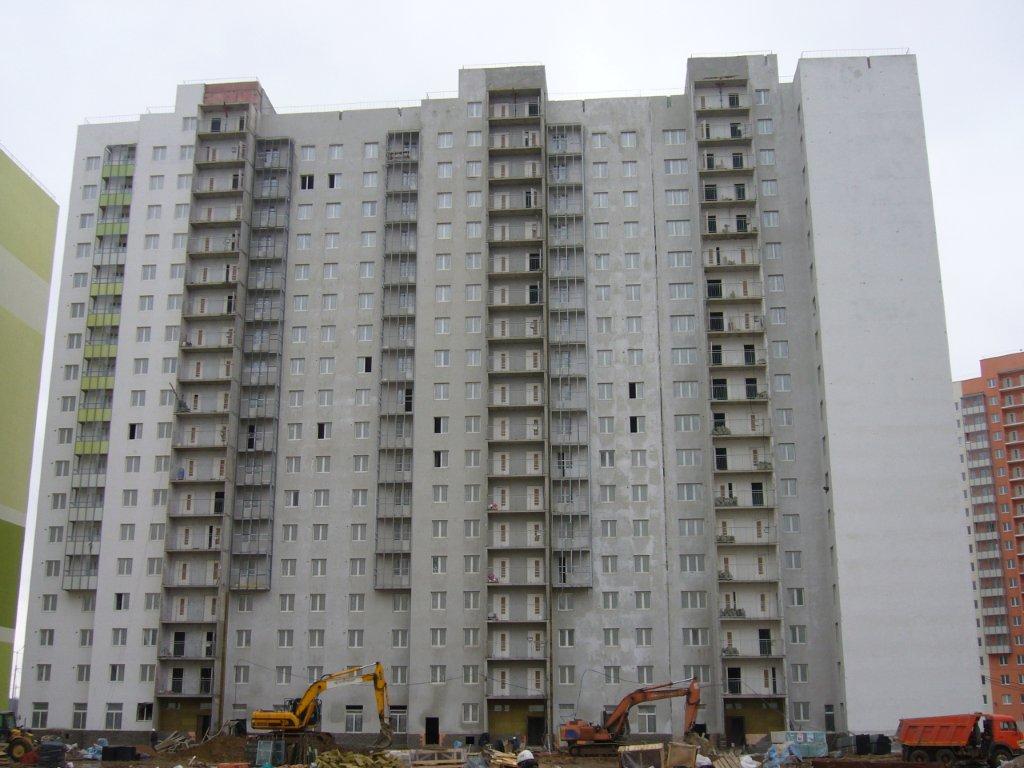

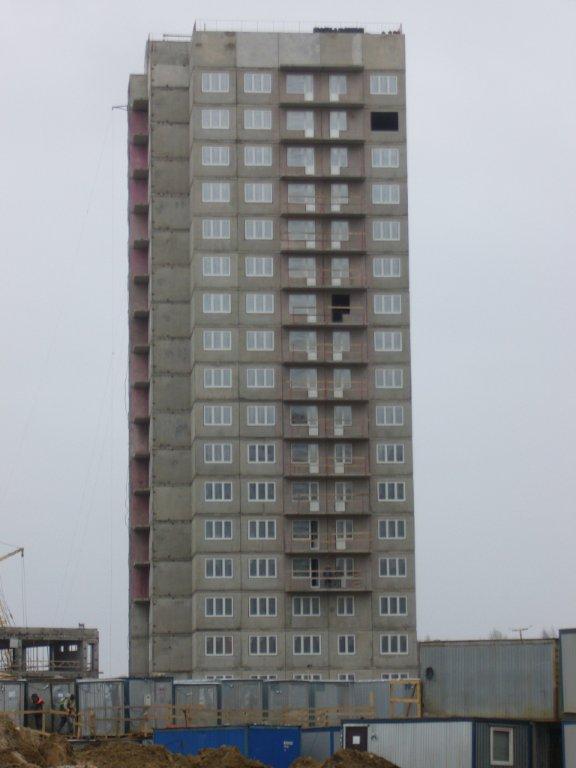

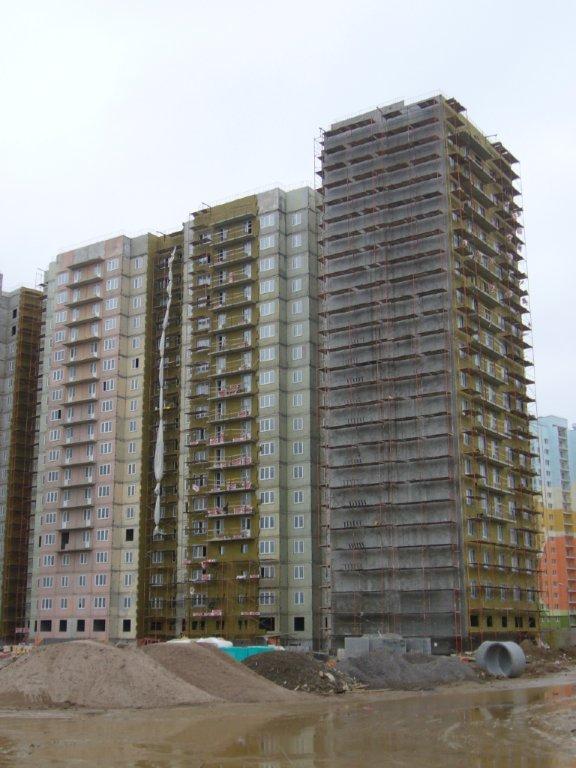

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 30%
Остекление оконных проемов — 100%
Остекление балконов — 44%
Фасадные работы — 86%
Внутренние сети
Монтаж лифтов — 54%
Сантехнические работы — 59%
Слаботочные системы — 45%
Электромонтажные работы — 48%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 60%
Подключение к источнику теплоснабжения — 100%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 52%
Остекление оконных проемов — 100%
Остекление балконов — 72%
Фасадные работы — 81%
Внутренние сети
Монтаж лифтов — 51%
Сантехнические работы — 69%
Слаботочные системы — 42%
Электромонтажные работы — 48%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 90%
Подключение к источнику теплоснабжения — 100%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 70%
Отделочные работы — 11%
Остекление оконных проемов — 95%
Фасадные работы — 35%
Внутренние сети
Сантехнические работы — 4%
Электромонтажные работы — 1%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 20%
Подключение к источнику теплоснабжения — 100%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 35%
Остекление оконных проемов — 100%
Остекление балконов — 7%
Фасадные работы — 78%
Внутренние сети
Монтаж лифтов — 60%
Сантехнические работы — 68%
Слаботочные системы — 40%
Электромонтажные работы — 40%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 90%
Подключение к источнику теплоснабжения — 100%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 55%
Остекление оконных проемов — 100%
Остекление балконов — 72%
Фасадные работы — 80%
Внутренние сети
Монтаж лифтов — 60%
Сантехнические работы — 74%
Слаботочные системы — 48%
Электромонтажные работы — 38%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 90%
Подключение к источнику теплоснабжения — 100%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы — 100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 10%
Остекление оконных проемов — 100%
Остекление балконов — 38%
Фасадные работы — 75%
Внутренние сети
Монтаж лифтов — 12%
Сантехнические работы — 38%
Электромонтажные работы — 8%
Слаботочные системы — 10%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 22%
Подключение к источнику теплоснабжения — 95%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 93%
Отделочные работы — 59%
Остекление оконных проемов — 100%
Остекление балконов — 75%
Фасадные работы — 90%
Внутренние сети
Монтаж лифтов — 73%
Сантехнические работы — 68%
Слаботочные системы — 50%
Электромонтажные работы — 52%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 100%
Подключение к источнику теплоснабжения — 100%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 90%
Отделочные работы — 45%
Остекление оконных проемов — 100%
Остекление балконов — 60%
Фасадные работы — 79%
Внутренние сети
Монтаж лифтов — 56%
Сантехнические работы — 62%
Слаботочные системы — 52%
Электромонтажные работы — 54%
Наружные сети
Подключение к сетям водоснабжения — 100%
Подключение к сетям канализации — 25%
Подключение к сетям теплоснабжения — 100%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 55%
Остекление оконных проемов — 80%
Фасадные работы — 35%
Внутренние сети
Сантехнические работы — 3%
Наружные сети
Подключение к сетям водоснабжения — 20%
Подключение к сетям канализации — 25%
Подключение к сетям теплоснабжения — 98%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 62%
Остекление оконных проемов — 80%
Фасадные работы — 25%
Внутренние сети
Сантехнические работы — 10%
Электромонтажные работы — 1%
Наружные сети
Подключение к сетям водоснабжения — 70%
Подключение к сетям канализации — 40%
Подключение к сетям теплоснабжения — 100%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы — 100%
Свайное основание — 100%
Монолитный ростверк -100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (16 этаж) — 72%
Наружные сети
Подключение к сетям водоснабжения — 90%
Подключение к сетям теплоснабжения — 95%


Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 40%
Остекление оконных проемов — 60%
Внутренние сети
Сантехнические работы — 5%
Наружные сети
Подключение к сетям теплоснабжения — 90%

Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 100%
Надземная часть
Коробка — монтаж сборного железобетона (18 этаж) — 100%
Кровля — 60%
Остекление оконных проемов — 30%
Фасадные работы — 5%
Внутренние сети
Сантехнические работы — 10%
Наружные сети
Подключение к сетям канализации — 5%
Подключение к сетям теплоснабжения — 100%
Подготовительные работы
Работы по освоению территории строительства — 100%
Подготовка стройплощадки — 100%
Нулевой цикл
Земляные работы -100%
Свайное основание — 100%
Монолитный ростверк — 100%
Устройство цокольного этажа/подвала — 95%
